133-06 ТК «Технологическая карта на демонтаж перекрытий по деревянным балкам реконструируемых зданий»

Технологическая карта на демонтаж перекрытий по деревянным балкам реконструируемых зданий является организационно-технологическим документом, регламентирующим правила производства работ по демонтажу перекрытий.
В карте приведены указания по организации и технологии демонтажа перекрытий по деревянным балкам реконструируемых зданий, представлены схемы механизации, а также приведены данные по контролю качества и приемке работ, требования безопасности и охраны труда, экологической и пожарной безопасности при производстве работ.
Технологическая карта предназначена для производителей работ, мастеров и бригадиров организаций, производящих демонтаж перекрытий по деревянным балкам реконструируемых зданий, а также работников технического надзора заказчика и инженерно-технических работников строительных организаций.

Обозначение: 133-06 ТК
Название рус.: Технологическая карта на демонтаж перекрытий по деревянным балкам реконструируемых зданий
Статус: действующий
Дата актуализации текста: 01.10.2008
Дата добавления в базу: 01.02.2009
Дата введения в действие: 21.04.2006
Разработан: ОАО ПКТИпромстрой 125040, Москва, Ленинградский проспект, д. 26
Утвержден: ОАО ПКТИпромстрой (21.04.2006)
Опубликован: ОАО ПКТИпромстрой № 2006

Открытое акционерное общество

Проектно-конструкторский и технологический институт промышленного строительства

ОАО ПКТИпромстрой



УТВЕРЖДАЮ

Генеральный директор, к.т.н.

_____________С.Ю. Едличка

«21» апреля 2006 г.

ТЕХНОЛОГИЧЕСКАЯКАРТА НА ДЕМОНТАЖ ПЕРЕКРЫТИЙ ПОДЕРЕВЯННЫМ БАЛКАМ РЕКОНСТРУИРУЕМЫХ ЗДАНИЙ
133-06 ТК

Главный инженер

____________А.В. Колобов

Начальник отдела

_________Б.И. Бычковский

2006

Содержание

Технологическая карта на демонтаж перекрытий по деревяннымбалкам реконструируемых зданий является организационно-технологическимдокументом, регламентирующим правила производства работ по демонтажуперекрытий.

В карте приведены указания по организациии технологии демонтажа перекрытий по деревянным балкам реконструируемых зданий,представлены схемы механизации, а также приведены данные по контролю качества иприемке работ, требования безопасности и охраны труда, экологической и пожарнойбезопасности при производстве работ.

Технологическая карта предназначена дляпроизводителей работ, мастеров и бригадиров организаций, производящих демонтажперекрытий по деревянным балкам реконструируемых зданий, а также работниковтехнического надзора заказчика и инженерно-технических работников строительныхорганизаций.

Технологическая карта разработанасотрудниками ОАО ПКТИпромстрой в составе:

Савина О.А. - разработка технологическойкарты, компьютерная обработка и графика;

Черных В.В. - общее технологическоесопровождение;

Бычковский Б.И. - разработкатехнологической карты, техническое руководство, корректура и нормоконтроль;

Колобов А.В. - общее техническоеруководство разработкой технологических карт;

Едличка С.Ю., к.т.н., - общее руководстворазработкой технологической документации;

1 ОБЩИЕ ДАННЫЕ

1.1 Настоящая технологическая картаразработана на разборку и демонтаж конструкций междуэтажных перекрытий сдеревянными балками и междубалочным заполнением в виде подбора (наката) издосок или пластин со смазкой (засыпкой) и чистым полом из шпунтованных досокили паркета по дощатому настилу при реконструкции или капитальном ремонтекультурно-просветительских, административных и гражданских зданий.

Технологической картой предусмотренаполная замена перекрытий с использованием грузоподъемных механизмов при ремонтезданий.

В качестве основного строительногомеханизма, используемого для производства демонтажных работ, применяетсябашенный кран. Возможны варианты использования и других грузоподъемныхмеханизмов, имеющихся в наличии у строительных подрядных организаций. Вместо башенногокрана могут быть приняты легкий передвижной, автомобильный или пневмоколесныйкраны, осуществляющие перемещение грузов через верх ремонтируемого здания.Окончательный вариант механизации работ по разборке и демонтажу конструкцийперекрытий устанавливается проектом производства работ.

1.2 Технологическая карта являетсясоставной частью ППР и предназначается для инженерно-технического персонала(прорабов, мастеров) и рабочих строительных организаций, занятых на демонтажемеждуэтажных перекрытий по деревянным балкам, сотрудников технадзора заказчика,осуществляющих надзорные функции за технологией и качеством выполнения работ.

1.3 Привязка технологической карты кконкретным объектам и условиям строительства состоит в уточнении объемов работ,средств механизации, потребности в трудовых и материально-технических ресурсах,а также графической схемы организации строительного  процесса соответственно фактическим размерам здания и окружающейситуации, исходя из условий обеспечения безопасной работы.

1.4 Форма использования технологическойкарты предусматривает обращение ее в сфере информационных технологий свключением в базу данных по технологии и организации строительного производстваавтоматизированного рабочего места технолога строительного производства (АРМ ТСП),подрядчика и заказчика.

2 ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ

2.1 Для проведения работ по разборкеперекрытий кроме материалов обследования технического состояния конструкцийзаказчику в соответствии с «Положениемо едином порядке предпроектной и проектной подготовки строительства в г.Москве» необходимо иметь комплект документов в составе:

- правоустанавливающих документов наиспользование объекта;

- согласованной в установленном порядке иутвержденной Заказчиком проектной документации;

- разрешения на осуществлениеградостроительной деятельности (проведение капитального ремонта);

- разрешения (ордера) на производстворабот.

2.2 Заказчиком и подрядной организациейсовместно с генеральной проектной организацией должны быть:

- согласованы объемы, технологическаяпоследовательность, сроки выполнения работ, а также условия их совмещения сработой производственных цехов и участков, реконструируемого здания;

- определен порядок оперативногоруководства, включая действия строителей и эксплуатационников, привозникновении аварийных ситуаций;

- определены последовательность разборкиконструкций, а также разборки или переноса инженерных сетей, места и условияподключения временных сетей водоснабжения, электроснабжения и др.;

- составлен перечень услуг заказчика иего технических средств, которые могут быть использованы строителями в периодпроизводства работ;

- определены условия организацииперевозок и складирования грузов и передвижения строительной техники потерритории объекта, а также размещения мобильных (инвентарных) зданий исооружений;

- разработан технический регламентобращения с отходами.

2.3 В состав работ по разборке перекрытиявходят: разборка чистых полов и лаг, удаление теплозвукоизоляционной засыпки,разборка подбора, разборка дощатой подшивки потолка, распиливание у опор иудаление балок за пределы здания.

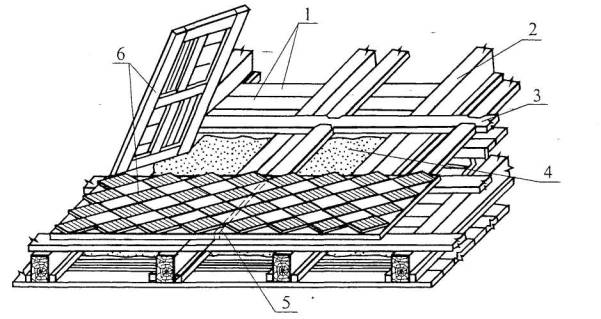

Варианты конструктивных решенийперекрытия представлены на рисунке 1.

Рисунок 1 - Перекрытие по деревянным балкам с чистым полом изшпунтованных досок (а) и паркетным полом (б)

2.4 До начала работ по разборкеконструкций необходимо произвести повторное обследование здания с выявлениемконструктивных элементов, угрожающих обрушением или утративших несущуюспособность, и составлением акта, произвести установку временных креплений,ремонт и усиление этих конструкций, после чего необходимо:

- освободить подлежащее ремонту зданиеили его часть от пребывания людей;

- предусмотреть решения, предупреждающиеусловия возникновения опасных зон;

- оградить территорию стройплощадки;

- установить, при необходимости, пофасаду здания леса с натянутой сеткой в качестве защитного ограждения;

- устроить временные площадки дляустановки контейнеров для мусора, складирования конструкций и материалов отразборки перекрытий;

- отключить и демонтировать кабели,трубопроводы, инженерные сети, питающие подлежащее ремонту здание (или егочасть).

2.5 До начала разборки перекрытия должныбыть выполнены следующие работы:

- разборка конструкций крыши ивышележащих перекрытий;

- демонтаж санитарно-техническихустройств и сети электроосвещения;

- пробивка и заделка оконных и дверных проемовв каменных стенах, предусмотренных проектной документацией;

- усиление при необходимости остающихсяконструкций;

- необходимое крепление временнымистойками и прогонами разбираемых и нижележащих перекрытий, если последниеугрожают обрушением.

2.6 Разборка и демонтаж элементовмеждуэтажного перекрытия производится сверху вниз в порядке, обратном монтажу,начиная с дальней точки захватки, и состоит из следующих операций:

- разборка чистых полов и лаг:

а) из шпунтованных досок и брусков;

б) паркетных из штучного и щитового паркета.

- удаление звукотеплоизоляционнойзасыпки;

- разборка деревянного подбора;

- разборка дощатой подшивки потолка;

- демонтаж балок перекрытия.

Последовательность разборки элементовперекрытия показана на рисунке 2.

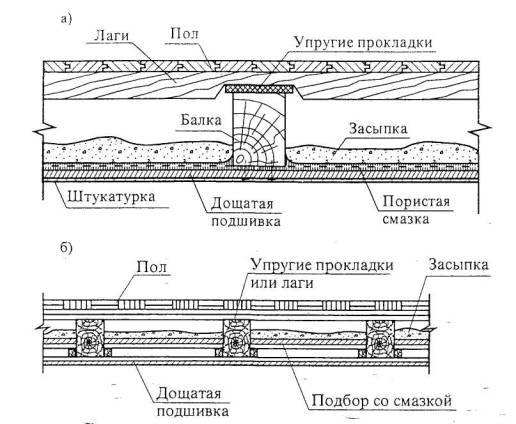

а - вид до разборки; б - после снятия чистого пола с основанием; в- после удаления засыпки; г- после удаления подборов в момент отбивки подшивкипотолка; 1 - временный настил.
Рисунок 2 - Последовательность разборки элементов междуэтажного перекрытия спаркетным полом

2.7 Порядок разборки чистых полов и лаг:

2.7.1 Разборка чистого пола изшпунтованных досок и брусков.

Полы из шпунтованных досок и брусковразбираются в последовательности, как показано на рисунке 3:

- снимают с помощью ломиков плинтуса,галтели и половые вентиляционные решетки;

- удаляют одну из фризовых досок пола;

- разбирают рядовые доски пола,последовательно поднимая ломиками одну за другой;

- разбирают лаги из досок или пластин.

1,2,3 - очередность выполнения операций

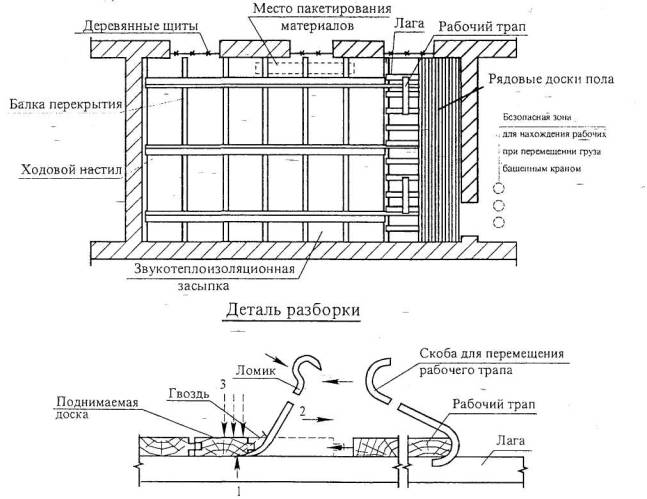

Рисунок 3 - Схема разборки чистых полов из шпунтованных досок и брусков

В целях обеспечения сохранности досокпола (не повреждая шпунта или гребня и паза) для последующего использования ихпо своему прямому назначению, эта работа выполняется в следующейпоследовательности: с помощью ломика доска незначительно отрывается от лаги иударами молотка осаждается вниз. После выдергивания гвоздей освобожденная доскаудаляется из помещения к месту складирования в колодце и укладывается в пакетыс последующим перемещением башенным краном за пределы ремонтируемого здания наприобъектный склад (площадку складирования) или в транспорт.

Рабочие трапы укладываютсянепосредственно на три смежные лаги и по мере разборки досок пола перемещаютсяпо лагам к очередной разбираемой доске с помощью металлической скобы изарматурной стали A-I Æ 12...14 мм длиной 1,0 м.

При разборке чистых полов из шпунтованныхдосок необходимо обеспечить устройство ходовых настилов из двух-трех досокчерез 1,5...2,0 м для прохода рабочих в безопасную зону при транспортировке груза.Ходовые доски сохраняют до полного удаления засыпки (смазки), подбора подшивки(накатов) и балок. С учетом фактического технического состояния разбираемыхполов и лаг производителем работ может быть принято решение оставить 3...4доски для этих настилов общей шириной до 0,5 м, а при несоответствиирасположения досок - для создания соответствующей ширины ходового настила.

2.7.2 Разборка паркетного пола.

Разборку реечного паркета начинают сплинтусов и фризов. Штучные паркетные клепки отрывают от основания вотдельности одна от другой с помощью ломиков. Щитовой паркет снимают целымищитами с предварительным перепилом их по квадратам заклейки: каждый щитподнимают ломиками, отрывая целый щит от обрешетки и смежных щитов, какпоказано на рисунке 4. После снятия щиты складируются в штабеля, после чегоразбирают обрешетку.

1 - подбор; 2 - балка перекрытия с черепными брусками; 3 -обрешетка из досок по балкам; 4 - засыпка; 5 - перепил по квадратам заклейки; 6- паркетные щиты
Рисунок 4 - Разборка щитового паркетногопола

2.8 Подсобные рабочие совместно состропальщиком разобранные паркетные щиты складывают в штабель для последующейтранспортировки с помощью башенного крана на площадку складирования или втранспорт.

Накопление материалов от разобранныхполов в пакетах выполняется на деревянных подкладках на площадках, отстоящих отнесущих капитальных стен на расстоянии не более 1,5 м. Объем пакетаопределяется в ППР в зависимости от состояния балок перекрытия игрузоподъемности монтажного механизма.

Транспортировка пакета с пиломатериаламивыполняется следующим образом: стропальщик зацепляет стропами пакет и условнымсигналом дает команду машинисту башенного крана (при отсутствии прямойвидимости между машинистом и стропальщиком с помощью радиосвязи) на подъемгруза на высоту 20...30 см. Осмотрев пакет и убедившись в правильности инадежности строповки груза, стропальщик подает сигнал рабочим покинуть опаснуюзону, а машинисту башенного крана - на дальнейший подъем и транспортировкупакета на объектовую складскую площадку или в автотранспорт. Сам стропальщиктакже покидает опасную зону до начала подъема груза. Дальнейшее наблюдение затранспортируемым грузом ведет машинист башенного крана и стропальщик,находящийся у объектовой складской площадки.

2.9 Перед удалением засыпки (смазки) ееразрыхляют с помощью пневматического отбойного молотка или ломика, при сухойветреной погоде по необходимости смачивают. Разрыхленную засыпку (смазку)удаляют совковыми лопатами в ящики, установленные на деревянных щитах, или контейнеры,которые устанавливают на подкладки из досок не далее 1,5-2 м от опор балок.Загруженные ящики или контейнеры транспортируются башенным краном в приемныйобъектовый бункер-мусоросборник (отвал) или непосредственно в автотранспорт.Щит под ящик-мусоросборник укладывается на две смежные балки перекрытия нарасстоянии не более 1,5 м от их заделки в кирпичную стену и переставляется насмежные участки перекрытия по мере удаления засыпки с предыдущих участков.Работы выполняются с ходовых настилов, выполненных в период разборки полов. Вцелях максимального использования башенного крана по транспортировке засыпки сперекрытия на объектовый склад необходимо устанавливать несколько бункеров подзагрузку засыпкой (определяется ППР, исходя из фактических объемов работ), какпоказано на рисунке 5. Для удаления строительного мусора допускаетсяиспользование и мусоропроводов.

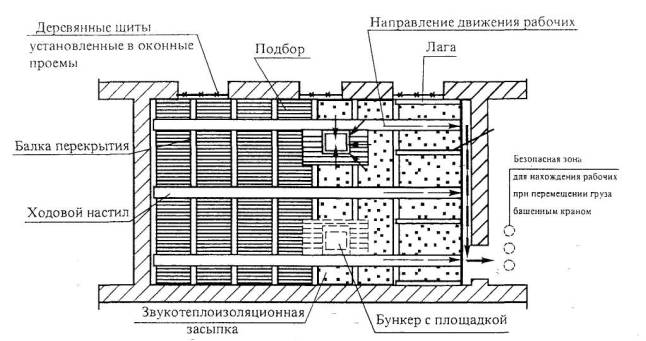

Рисунок 5 - Схема удаления звукотеплоизоляции (засыпки) перекрытия

2.10 Подбор снимают при помощиспециального ломика с ходовых настилов и укладывают в пакеты на прокладки,уложенные на балки перекрытия. При наличии балок с пазами доски подбораразбирают, поворачивая в горизонтальной плоскости перекрытия до полного выходаего концов из пазов балок. Снятые подборы укладывают в штабель и удаляют спомощью башенного крана. Схема разборки подбора приведена на рисунке 6.

1,2 - очередность и направление для разбираемой пластины подбора

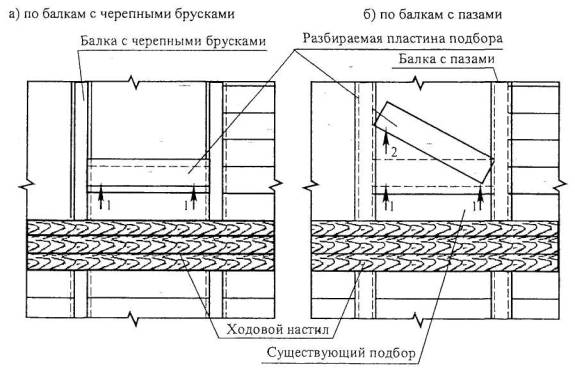

Рисунок 6 - Схема разборки деревянногоподбора

2.11 Разборка дощатой подшивки потолкавыполняется следующим образом: с площадок монтажника (проект № 1999«Мосоргстрой») по периметру помещений на нижележащем этаже в примыканиях стен кпотолку штукатурным молотком отбивается штукатурка полосами шириной не менее200 мм. Мусор убирается от стен и окучивается с таким расчетом, чтобы не мешалустановке площадок монтажника.

С ходовых трапов, ранее уложенных набалки перекрытия, одновременными ударами ломами по подшивке у балок производятотрыв обрезанных участков подшивки от этих балок перекрытия на нижележащееперекрытие. При разобранным таким способом участке подшивки шириной не менее1,0 м дальнейшую разборку подшивки выполнять ломиками-гвоздодерами на отдельныедоски непосредственно на нижележащем перекрытии.

Во избежание возможного травмированияторчащими гвоздями в досках последние выдергиваются или загибаются, а доскиравномерно распределяются на нижележащем перекрытии с последующимпакетированием и удалением из захватки башенным кранам на объектовый склад илив автотранспорт через участки, освобожденные от балок перекрытия.

Выход рабочих в безопасную зону приперемещении башенным краном пакета с подшивкой и возвращение обратно на рабочееместо выполняется по сигналу стропальщика по ходовым настилам.

2.12 Удаление деревянных балоквыполняется по одному из нижеприведенных вариантов:

- распиливание балок у опор (стен)согласно рисункам 7 и 8, при удовлетворительном состоянии балок, спредварительной строповкой и последующим удалением за пределы ремонтируемогоздания;

- дополнительное распиливание балокпосередине пролета в случае значительного повреждения балок гнилью или жучком.

Разборка балок выполняется в следующейпоследовательности:

- балка подпирается в трех местах состороны опор (у стен) и в середине ее пролета инвентарной переставнойсборно-разборной поддерживающей системой или телескопическими стойками;

- с помощью пневматического молоткаосвобождаются концы балок, заделанные в кирпичные стены;

- ломами отгибаются металлические анкерына концах балки в сторону;

- выполняются поперечные перепилы балки;

- застроповываются балки двухветвевымстропом и соответствующими кольцевыми в двух точках на расстоянии 1/4L от мест поперечного перепила балки и удаляются запределы здания;

- удаляют оставшиеся концы.

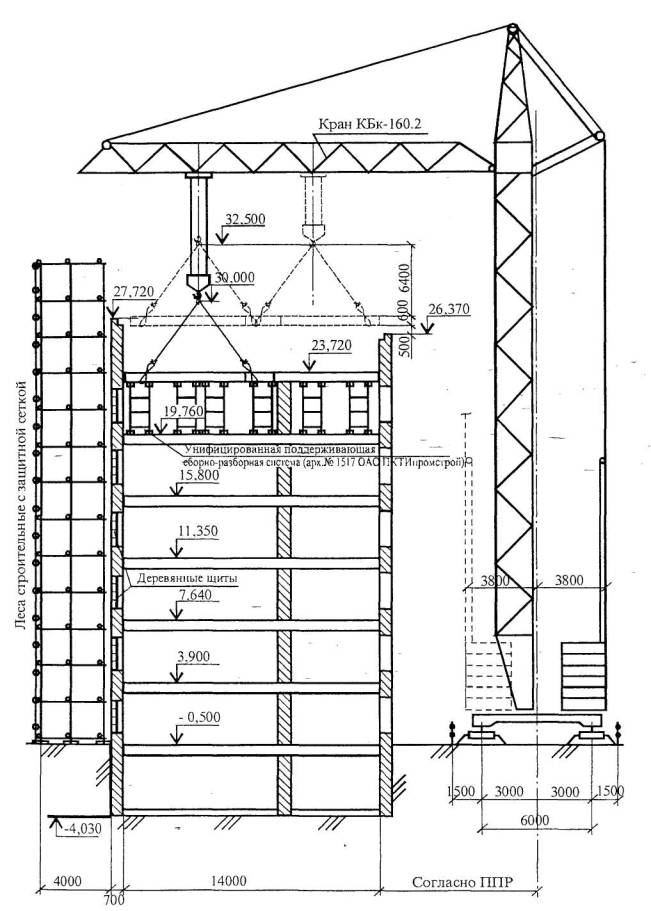

Рисунок 7 - Схема привязки крана на период разборки перекрытий

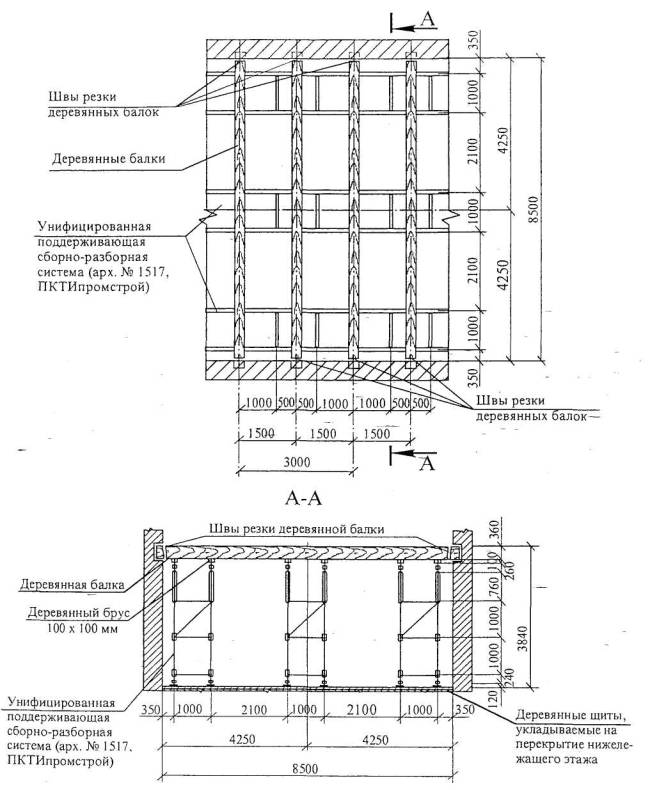

Рисунок 8 - Схема разборки междуэтажного перекрытия по деревяннымбалкам

В случае отсутствия внутренних стен дляобеспечения пространственной жесткости и устойчивости здания при разборкеперекрытий необходимо сохранить не потерявшую прочность каждую четвертую балку,заделанную и заанкерную в стенах, до установки металлических связей.

Все операции по разборке балок производятс временного настила из двух-трех досок, которые опирают на соседние балки.Последние две-три балки на захватке разбирают с временных подмостей,устанавливаемых (после удаления подшивки потолка) на нижележащем перекрытии.

2.13 При разборке перекрытий на отдельныхучастках или захватках без применения башенного крана до разборки балок снимаютчистый пол, удаляют подшивку, разбирают смазку (засыпку) и подборы. Удалениесмазки (засыпки) производят со спуском материалов по звеньевому мусоропроводуили деревянному лотку. Разборку балок выполняют с подмостей, установленных нанижележащем перекрытии.

2.14 При частичной реконструкции (заменеодной или нескольких балок) сгнившую балку выпиливают и удаляют по частям сцелью сохранения возможно большей части перекрытия. Эту работу лучше всегоосуществлять с дощатых настилов, переброшенных через соседние здоровые балки.

2.15 Установка стоек унифицированнойподдерживающей системы производится на деревянные щиты, уложенные наперекрытие, не утратившее несущую способность.

Унифицированная поддерживающаясборно-разборная система (арх. №1517) разработана ОАО ПКТИпромстрой ипредназначена для поддержания горизонтальных и наклонных перекрытий, лестничныхмаршей и т. д., для разборки и демонтажа конструкций при реконструкции зданий.Основной несущий элемент системы - одиночная тура высотой до 8,0 м,воспринимающая нагрузку 8 т. Размеры туры в плане 1 м ´ 1 м, высота ее регулируется в зависимости от высотыэтажа для данного ремонтируемого здания. Вся система собирается из одиночныхтур, устанавливаемых с шагом 1 м; для придания большей жесткости турысоединяются между собой с помощью горизонтальных и вертикальных связей.

2.16 При наличии башенного крана засыпку,замазку, утеплитель и др. сыпучий материал грузят совковыми лопатами вконтейнеры, которые разгружаются в автотранспорт или бункер-мусоросборник.Подборы снимают с помощью ломика. Балки, не используемые в дальнейшем дляустройства перекрытий, удаляют башенным краном.

2.17 При демонтаже деревянных балокнеобходимо соблюдать следующие требования:

- привязать к вырезанному элементупеньковые оттяжки и застроповать; при этом в зоне захватки, в которой демонтируетсяэлемент, и в соседней с ней не должны находиться люди, кроме монтажника,имеющего радиосвязь с машинистом крана;

- приподнять застропованный элемент на0,3 м над проектным положением;

- проверить правильность и надежностьстроповки;

- произвести подъем застропованногоэлемента на 0,5 м над верхним габаритом здания, после чего машинистповорачивает стрелу крана в сторону площадки складирования; при этом подъемдемонтируемого элемента должен быть плавным, без рывков и толчков.

2.18 При разборке конструкций необходимообеспечить такую последовательность операций, чтобы удаление одногоконструктивного элемента не вызвало бы обрушения других конструктивныхэлементов.

2.19 Деревянные балки нужно обрезатьаккуратно, без загибов. Обрезанные балки демонтировать и переместить вустановленные места с укладкой по прокладкам. Места обрезки зачистить иобработать кузбасс-лаком. Разборку других элементов перекрытия, пригодных длядальнейшего использования в иных целях, следует производить с особойаккуратностью, не ломая их.

2.20 Разборка конструкций перекрытийдолжна производиться при минимальном разрушении кирпичных стен. Привысвобождении концов балок гнезда следует расширять не более, чем это требуетсядля выемки концов балок; отогнутые металлические анкера следует сохранять втеле стены и по возможности использовать их для анкеровки вновь монтируемыхэлементов перекрытия.

2.21 Разборка должна быть выполнена смаксимальным выходом годного для дальнейшего использования материала, материалыот разборки подлежат вывозке с территории объекта ремонта или уложены наскладских площадках в соответствии с проектом производства работ.Облагороженные и пригодные для повторного использования пиломатериалы отдощатых покрытий полов, балки перекрытий, паркетные щиты, доски от подшивкипотолков могут повторно использоваться при устройстве временных зданий и другихмалоответственных конструкций.

2.22 Схема организации работ на захваткепри демонтаже перекрытий по деревянным балкам показана на рисунке 9.

1 - контейнер; 2 - временный настил; 3 - балки перекрытия; А, Б, Д,Е - рабочие места плотников; В, Ж - рабочие места подсобных рабочих; Г -рабочееместо такелажника

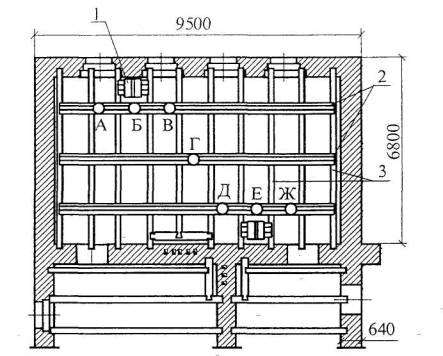

Рисунок 9 - Схема организации работ назахватке

Работы выполняются звеном из 7 человек,состав которых по профессиям и квалификации приведен в таблице 1.

Таблица 1 - Состав звена по профессиям и квалификации

Профессия

Разряд

Количество

Плотники

4

1

Плотники

2

2

Стропальщики (такелажники)

2

2

Подсобные рабочие

1

1

Работа между исполнителями распределяется следующимобразом:

- снятие плинтусов, галтелей с загибаниемгвоздей и половых вентиляционных решеток выполняет 1 плотник;

- разборку чистого пола выполняют 2плотника, снятые доски убирают подсобный рабочий и такелажник;

- удаление смазки (засыпки) производитсявсем звеном с одновременной загрузкой двух контейнеров;

- разборку подборов и отрыв подшивки отбалок выполняют 2 плотника, снятые подборы убирают подсобный рабочий итакелажник;

- высвобождение концов балок срасширением гнезд и отгибом анкеров производят 2 плотника 2 разряда;

- перепил балок выполняют плотники 4 и 2разрядов, удаление перепиленной балки с помощью башенного крана - такелажники;

- удаление подшивки производится всемзвеном, при этом один такелажник находится для приемки и расстроповки грузов,перемещаемых на приобъектный склад или подаваемых непосредственно в транспорт.

В период удаления балок временновысвобождающиеся 2-3 рабочих ведут разборку конструкций на следующей захватке.

2.23 При демонтаже перекрытий подеревянным балкам при реконструкции зданий работы следует вести в соответствиис правилами производства и приемки работ согласно:

- СНиП 12-01-2004Организация строительства;

- СНиП 3.03.01-87 Несущие и ограждающие конструкции.

3 ТРЕБОВАНИЯ БЕЗОПАСНОСТИ И ОХРАНЫ ТРУДА,ЭКОЛОГИЧЕСКОЙ И ПОЖАРНОЙ БЕЗОПАСНОСТИ

3.1 При демонтаже перекрытий по деревяннымбалкам при реконструкции зданий и сооружений в процессе производства работ наработников могут воздействовать следующие опасные и вредные производственныефакторы, связанных с характером работы:

- самопроизвольное обрушение элементовконструкции строения и падение строительного мусора;

- движущиеся части используемого ручногоинструмента;

- повышенное содержание в воздухе рабочейзоны пыли и вредных веществ:

- расположение рабочего места вблизиперепада на высоте 1,3 м и более;

- острые кромки, углы, торчащие штыри;

- подвижные части грузоподъемного крана;

- перемещаемые материалы и конструкции отразборки.

3.2 До начала ремонтных работ должны бытьвыполнены предусмотренные проектом подготовительные работы, окончание которыхдолжно быть принято по акту о выполнении мероприятий по безопасности труда.

3.3 К работам по демонтажу перекрытий,связанных с использованием средств подмащивания и грузоподъемных механизмов,допускаются лица не моложе 18 лет, имеющие профессиональные навыки, прошедшиемедицинское освидетельствование и признанные

годными, получившие знания по безопаснымметодам и приемам труда согласно ГОСТ12.0.004-90 «ССБТ. Организация обучения безопасности труда. Общиеположения», сдавшие экзамены квалификационной комиссии в установленном порядкеи получившие соответствующие удостоверения.

3.4 Одновременные работы по разборкеконструкций или демонтажа оборудования в процессе разборки перекрытий в несколькихярусах одной захватки по вертикали не допускаются. Доступ в нижележащие этажи ина смежные захватки должен быть закрыт.

3.5 Перекрытия не должны иметьнеогражденных отверстий. Проемы в стенах с подоконной частью ниже 70 см,дверные проемы в зону, где разобраны перекрытия, должны быть надежно закрыты,отверстия в перекрытиях должны быть ограждены на высоту 1,1 м.

3.6 Запрещается перегружать перекрытиястроительным мусором и материалами от разборки. Накопившийся строительный мусори материалы от разборки должны немедленно вывозиться.

3.7 При разборке перекрытий запрещаетсяработать на подборах (накате), а также складировать на них материалы отразборки и строительный мусор.

3.8 Запрещается после удаления подборовстановиться на подшивку потолка.

3.9 Запрещается пронос деревянных балок идругих грузов краном над рабочим местом, на котором производится разборка, инад соседними захватками.

3.10 В смежных секциях здания вестидемонтаж одновременно всех перекрытий запрещается. Внутренние капитальные стеныздания в процессе демонтажа старых и монтажа новых перекрытий должны сохранятьконструктивную связь с перекрытиями, расположенными в смежных секциях.

3.11 Оконные проемы с разобраннымизаполнениями должны быть зашиты двумя-тремя досками, дверные проемы в стенах,ограждающих участки с разобранными перекрытиями, должны быть надежно забиты.

3.12 При разборке деревянных балокперекрытий в многоэтажных домах необходимо сохранять каждую четвертую балку,заделанную в стену, для обеспечения пространственной жесткости и устойчивостиздания при полной разборке перекрытий. Оставляемые на этаже балки должнырасполагаться в одной вертикали и демонтироваться по мере монтажа и анкеровкиновых элементов перекрытий.

3.13 Зоны, опасные для нахождения людей,на время ремонтных работ должны быть ограждены, иметь предупредительные надписиоб опасности. Во избежание доступа посторонних лиц производственные территориии участки работ должны быть обнесены защитным ограждением высотойсоответственно не менее 1,6 м и не менее 1,2 м. Ограждения, примыкающие кместам массового прохода людей, должны иметь высоту не менее 2 м и оборудованысплошным защитным козырьком.

3.14 Рабочие места и проходы к ним,расположенные на перекрытиях, покрытиях на высоте более 1,3 м и на расстояниименее 2 м от границы перепада по высоте, должны быть огражденыпредохранительными или страховочными ограждениями, а при расстоянии более 2 м -сигнальными ограждениями, соответствующими требованиям ГОСТ12.4.059-89.

3.15 Проемы в стенах с подоконной частьюниже 70 см, дверные проемы в зону, где разобраны перекрытия, должны бытьнадежно закрыты, отверстия в перекрытиях должны быть ограждены на высоту 1,1 м.

3.16 Входы в реконструируемые здания исооружения должны быть защищены сверху козырьком шириной не менее 2 м от стеныздания. Угол, образуемый между козырьком и вышерасположенной стеной над входом,должен быть 70-75°.

3.17 Строительные площадки, участки работи рабочие места, проезды и подходы к ним в темное время суток должно бытьосвещены в соответствии с требованиями ГОСТ 12.1.046-85.Освещение закрытых помещений должно соответствовать требованиям СНиП 23-05-95.

Освещенность должна быть равномерной, безслепящего действия осветительных приспособлений на работающих. Производстворабот в неосвещенных местах не допускается.

3.18 Для обеспечения безопасных условийработы согласно ст. 9.4.2 ПБ10-382-00 должны быть назначены ответственные инженерно-техническиеработники и стропальщики.

Производственные территории, участкиработ и рабочие места должны быть обеспечены необходимыми средствамиколлективной и индивидуальной защиты работающих, первичными средствамипожаротушения, а также средствами связи, сигнализации и другими техническимисредствами обеспечения безопасных условий труда, в соответствии с требованиямидействующих нормативных документов и условиями соглашений.

3.19 На время работ по разборке должнабыть обеспечена радиосвязь монтажников и такелажников с машинистомгрузоподъемного крана.

3.20 Сигнал «Стоп» подается любымработником, заметившим опасность.

3.21 При демонтаже балок перекрытия к нимпривязать пеньковые канаты (оттяжки), с помощью которых монтажники удерживаютэлемент от раскачивания и ударов о конструкции здания. Подъем демонтируемогоэлемента должен быть плавным без рывков и толчков. Монтажники должны находитьсясо стороны, противоположной перемещению балки и должны находиться за пределамиграниц опасной зоны.

3.22 Запрещается оставлятьнависающие, неустойчивые, могущие самопроизвольно обрушиться конструкции илиотдельные элементы здания (доски, щитовой накат, утеплитель и т. д.).

3.23 С особой осторожностью следуетпроизводить работы по демонтажу перекрытий, пораженных домовым грибком илижуком. При обнаружении аварийного состояния конструкций рабочие должны бытьнемедленно удалены из опасной зоны. Опасная зона согласно требованиям СНиП12-03-2001 должна быть немедленно ограждена с установкой предупреждающихзнаков либо выставлена охрана. К работе можно приступить по письменномууказанию главного инженера и оформления наряд-допуска с указанием мероприятий,гарантирующих безопасные условия работ.

3.24 Рабочие должны быть обеспеченыпредохранительными поясами со страховочным фалом, карабин которого надежнозакрепляется за прочную конструкцию, указываемую мастером или бригадиром.

3.25 К работе с электрифицированныминструментом допускаются лица не моложе 18 лет, прошедшие медицинскоеосвидетельствование, обученные правилам пользования инструментом и безопасноститруда, имеющие группу по электробезопасности не ниже II, а для подключения и отключения электроточек сгруппой не ниже III. Весь электрифицированныйинструмент подлежит учету и регистрации в специальном журнале. На каждомэкземпляре инструмента должен стоять учетный номер. Наблюдение за исправностьюи своевременным ремонтом электрифицированного инструмента возлагается на отделглавного механика строительной организации. Перед выдачей электрифицированногоинструмента необходимо проверить его исправность (отсутствие замыкания накорпус, изоляцию у питающих проводов и рукояток, состояние рабочей частиинструмента) и работу его на холостом ходу.

3.26 При резке элементов конструкцийдолжны быть приняты меры против случайного обрушения отрезанных элементов.

3.27 Все рабочие должны быть обеспеченыспециальной одеждой, обувью и другими средствами индивидуальной защиты.

3.28 Для предупреждения пылеобразования игашения поднявшейся пыли при разборке перекрытий строительный мусор необходимосмочить водой. По фасадам здания должна быть натянута плотная синтетическаясетка.

3.29 Грузозахватные устройства и тара,применяемые при перемещении кранами грузов, должны быть испытаны нагрузкой,превышающей не менее чем в 2 раза их номинальную грузоподъемность.

3.30 В зоне работы необходимо иметькомплекты противопожарных средств из расчета 1 комплект на 200 м2площади.

3.31 Все работы по разборке и демонтажуконструкций перекрытия вести в присутствии и под руководством ответственных ИТРв соответствии с правилами производства и приемки работ согласно СНиП 3.03.01-87 при соблюдении требований безопасности трудасогласно:

- СНиП 12-01-2004 «Организациястроительства»;

- СНиП12-03-2001 «Безопасность труда в строительстве. Часть 1. Общие положения»;

- СНиП12-04-2002 «Безопасность труда в строительстве. Часть 2. Строительноепроизводство»;

- ППБ 01-03«Правила пожарной безопасности в Российской Федерации»;

- СанПиН2.2.3.1384-03 «Гигиенические требования к организации строительногопроизводства и строительных работ»;

- СП12-135-2003 «Безопасность труда в строительстве. Отраслевые типовыеинструкции по охране труда».

4 ПОТРЕБНОСТЬ В МАТЕРИАЛЬНО-ТЕХНИЧЕСКИХ РЕСУРСАХ

4.1 Для выполнения работ по разборке идемонтажу перекрытий могут быть использованы в зависимости от технических характеристики вида работ указанные в таблице 2 машины, механизмы, инструмент иприспособления.

Таблица 2 - Ведомость машин, механизмов, инструмента,приспособлений и средств индивидуальной защиты

№ п/п

Наименование

Тип, марка, ГОСТ

Техническая характеристика

Назначение

Количество на звено, шт.

1

2

3

4

5

6

1

Кран

Согласно ППР

Спуск разобранных материалов и деревянных балок

1

2

Автосамосвал

МАЗ-5551



Вывоз строительного мусора и разобранных материалов

По потребности

3

Компрессор

ЗИФ-55





1

4

Лопата совковая

ЛС ГОСТ 19596-87



Для погрузки разрыхленной засыпки

7

5

Специальные ломики







4

6

Контейнер для мусора







2

7

Пила-ножовка

ПИ-3





4

8

Лом-гвоздодер

ЛГ-25





4

9

Лом монтажный

ЛМ-24





3

10

Кувалда тупоносая

ГОСТ 11402-75*





2

11

Площадка монтажника

Проект №1999 Мосоргстрой





3

12

Мусоросборник







1

13

Металлическая скоба





Для перемещения трапов

2

14

Унифицированная поддерживающая сборно-разборная система

Проект №1517 ПКТИпромстрой





140,4 м3

15

Лестница приставная этажная

№18279-15





4

16

Метр складной металлический

ТУ 12-156-76





2

17

Рулетка металлическая

РС-10





1

18

Шнур разметочный

ТУ 22-4633-80





2

19

Бензомоторная или электрическая пила







2

20

Отбойные молотки







2

21

Топоры







4

22

Двухветвевой строп

2СК-5,0/5000 ГОСТ 25573-82*





1

23

Кольцевой строп

СКК1-2,0/2500 ГОСТ 25573-82*





2

24

Каска строительная

ГОСТ 12.4.087-84



Для защиты головы

7

25

Рукавицы

ГОСТ 12.4.010-75*



Индивидуальное средство защиты

7 пар

26

Пояс предохранительный для монтажников

ГОСТ Р 50849-96*



Для безопасной работы строителей

7

27

Комплект знаков по безопасности и охране труда

ГОСТ Р 12.4.026-2001



Для информации по безопасности труда

Компл.

28

Респиратор

«Лепесток» ГОСТ 12.4.028-76



Для защиты органов дыхания

7

29

Очки защитные с прямой вентиляцией

ЗП-2-80



Для защиты глаз

7

30

Сапоги кирзовые

ГОСТ 5394-74



Индивидуальное средство защиты

7 пар

5 ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ

5.1 В качестве примера разборки идемонтажа конструкций междуэтажных перекрытий по деревянным балкам принятазахватка площадью 50 м2 с шагом балок перекрытий 1,5 м, на объемыработ которой составлены калькуляция затрат труда и машинного времени икалендарный план производства работ.

5.2 Затраты труда и машинного времени наразборку и демонтаж конструкций междуэтажных перекрытий подсчитаны по «Единымнормам и расценкам на строительные, монтажные и ремонтно-строительные работы»,введенным в действие в 1987 г., и представлены в таблице 3.

Таблица 3 - Калькуляция затрат труда и машинного времени наразборку дощатых полов и демонтаж перекрытия по деревянным балкам приреконструкции здания

Измеритель конечной продукции50 м2 перекрытия

и/и

Обоснование (ЕНиР и др. нормы)

Наименование технологических процессов

Ед. изм.

Объем работ

Нормы времени

Затраты труда

рабочих, чел.-ч.

машиниста, чел.-ч., (работа машин, маш.-ч.)

рабочих,

чел.-ч

машиниста, чел.-ч., (работа машин, маш.-ч.)

1

2

3

4

5

6

7

8

9

1

Е20-1-66 №2

Снятие деревянных плинтусов

100 м

0,29

1,9

-

0,55

-

2

Е20-1-62 №1

Разборка чистых полов

дощатых

1 м2

50,0

0,17

-

8,5

-

3

Е20-1-62 №2

из щитового паркета

0,27

13,5

4

Е20-1-62№3

из планок

0,43

21,5

5

E1-19 №4а+4б

Переноска к месту складирования до 20 м

досок и плинтусов

1 м3

2,0

0,64+0,38

-

2,04

-

6

E1-19 №1а+1б

щитового паркета

1 т

1,0

1,1+0,72

1,82

7

E1-19 №1а+1б

планок

0,5

1,1+0,72

0,91

8

E1-20 №11

Укладка досок и плинтусов в пакеты

1 м3

2,0

0,72

-

0,44

-

9

E1-7 №28бг, 28ав

Удаление пакетов башенным краном

досок и плинтусов

100 т

0,012

13+7,2

6,4+3,6 (6,4+3,6)

0,24

0,12 (0,12)

10

E1-7 №28бг, 28ав

щитового паркета

0,01

0,2

0,1 (0,1)

11

E1-7 №28бг, 28ав

планок

0,005

0,1

0,05 (0,05)

12

Е20-1-62 №9

Разборка лаг

100 м

0,75

4,1

-

3,1

-

13

E1-19 №4а+4б

Переноска разобранных лаг к месту складирования до 20 м

1 м3

0,8

0,64+0,38

-

0,82

-

14

E1-20 №10

Укладка в пакеты

1 м3

0,8

1,1

-

0,88



15

E1-7 №24б,г+24а,в

Удаление пакетов башенным краном при высоте подъема до 30 м

100 т

0,005

19+8,4

 9,4+4,2 (9,4+4,2)

0,14

0,07 (0,07)

16

Е20-1-45 Табл. 1, №2

Рыхление и удаление звукоизоляционной засыпки

1 м2

50

0,27

-

13,5

-

17

Е20-1-45 Табл. 2, №3

Разборка подбора щитового оштукатуренного

10 м2

5,0

1,1

-

5,5

-

18

Е1-20 №10

Укладка в пакеты

1 м3

0,8

1,1

-

0,88

-

19

Е20-1-45 Табл. 3, №1

Разборка оштукатуренной подшивки потолка

10 м2

5,0

2,4

-

12,0

-

20

Е1-20 №10

Укладка в пакеты

1 м3

0,8

1,1

-

0,88

-

21

Е1-7 №28бг, 28ав

Удаление пакетов башенным краном при высоте подъема до 30 м

100 т

0,006

13+7,2

6,4+3,6 (6,4+3,6)

0,12

0,06 (0,06)

22

Е20-1-45 Табл. 4, №16

Разборка деревянных балок в каменных зданиях с освобождением концов балок

1 балка

7

2

-

14,0

-

23

Е1-7 №24б,г+24а,в

Удаление балок краном

100 т

0,52

19+8,4

9,4+4,2 (9,4+4,2)

14,25

7,07 (7,07)



ИТОГО:

дощатых







78,84

7,32







из паркета







82,14

7.3







из планок







89,13

7,25



5.3 Продолжительность работ на разборку и демонтажконструкций перекрытий определяется календарным планом производства работ,представленным в таблице 4.


Таблица 4 - Календарный план производства работ

Измерительконечной продукции 50 м2 перекрытия


5.4 Технико-экономические показателисоставляют:

- затраты труда, чел.-час:

рабочих:

для дощатых полов ….. 78,84;

для полов из щитового паркета ….. 82,14;

для паркетных полов ….. 89,13;

машиниста:

для дощатых полов ….. 7,32;

для полов из щитового паркета ….. 7,3;

для паркетных полов ….. 7,25;

- продолжительность работ, час:

для дощатых полов ….. 35,5;

для полов из щитового паркета ….. 38,5;

для паркетных полов ….. 42,5.

6 ПЕРЕЧЕНЬ НОРМАТИВНО-ТЕХНИЧЕСКОЙ ЛИТЕРАТУРЫ

1 СНиП 12-01-2004 Организациястроительства.

2 СНиП 3.03.01-87 Несущие и ограждающие конструкции.

3 СНиП12-03-2001 Безопасность труда в строительстве. Часть 1. Общие требования.

4 СНиП12-04-2002 Безопасность труда в строительстве. Часть 2. Строительноепроизводство.

5 ГОСТ12.0.004-90 ССБТ. Организация обучения безопасности труда. Общие положения.

6 ГОСТ 12.1.046-85ССБТ. Строительство. Нормы освещения строительных площадок;

7 ГОСТ12.4.010-75* ССБТ. Средстваиндивидуальной защиты. Рукавицы специальные. Технические условия.

8 ГОСТ12.4.011-89 ССБТ. Средства защиты работающих.Общие требования и классификация.

9 ГОСТ12.4.059-89 ССБТ. Строительство. Ограждения предохранительные инвентарные.Общие технические условия.

10 ГОСТ12.4.087-84 ССБТ. Строительство.Каски строительные. Технические условия.

11 ЕНиР. Единые нормы и расценки настроительные, монтажные и ремонтно-строительные работы. Сборник 1. Внутрипостроечныетранспортные работы.

12 ЕНиР. Единые нормы и расценки настроительные, монтажные и ремонтно-строительные работы. Сборник 20. Ремонтно-строительныеработы. Выпуск 1. Здания непромышленные сооружения.

13 ПБ10-382-00 Правила устройства и безопасной эксплуатациигрузоподъемных кранов. Госгортехнадзор России, М., 2000.

14 Положениео едином порядке предпроектной и проектной подготовки строительства в г.Москве.

15 ППБ 01-03Правила пожарной безопасности в Российской Федерации. МЧС России, М., 2003 г.

16 СП12-135-2003 «Безопасность труда в строительстве. Отраслевые типовыеинструкции по охране труда».

17 СанПиН2.2.3.1384-03 «Гигиенические требования к организации строительногопроизводства и строительных работ».
