ВСН 179-85 «Инструкция по рекультивации земель при строительстве трубопроводов»

Инструкция распространяется на технологию ведения земляных работ при строительстве линейной части и наземных объектов магистральных трубопроводов с применением новых технологических решений и новых технических средств непрерывного действия для выполнения работ по сохранению плодородия земель.

Обозначение: ВСН 179-85
Название рус.: Инструкция по рекультивации земель при строительстве трубопроводов
Статус: действующий
Заменяет собой: ВСН 2-59-75 «Инструкция по рекультивации земель при строительстве магистральных трубопроводов» Р 204-75 «Руководство по рекультивации земель при строительстве магистральных трубопроводов»
Дата актуализации текста: 01.01.2009
Дата добавления в базу: 29.04.2009
Дата введения в действие: 01.06.1985
Разработан: ВНИИСТ Миннефтегазстроя 105058, Москва, Окружной проезд, 19, ВНИИСТ
Минсельхоз СССР
Главтрубопроводстрой
Главвостоктрубопроводстрой
Башсельхозинститут
Утвержден: Миннефтегазстрой (08.12.1984)
Опубликован: ВНИИСТ № 1985

МИНИСТЕРСТВО СТРОИТЕЛЬСТВА ПРЕДПРИЯТИЙ
НЕФТЯНОЙ И ГАЗОВОЙ ПРОМЫШЛЕННОСТИ

ВСЕСОЮЗНЫЙНАУЧНО-ИССЛЕДОВАТЕЛЬСКИЙ ИНСТИТУТ
ПО СТРОИТЕЛЬСТВУ МАГИСТРАЛЬНЫХ ТРУБОПРОВОДОВ
ВНИИСТ

ГЛАВНОЕУПРАВЛЕНИЕ ПО СТРОИТЕЛЬСТВУ МАГИСТРАЛЬНЫХ
ТРУБОПРОВОДОВ, ПРОДУКТОПРОВОДОВ, АММИАКОПРОВОДОВ
ГЛАВТРУБОПРОВОДСТРОЙ

ГЛАВНОЕУПРАВЛЕНИЕ ПО СТРОИТЕЛЬСТВУ МАГИСТРАЛЬНЫХ
ТРУБОПРОВОДОВ В ВОСТОЧНЫХ РАЙОНАХ
ГЛАВВОСТОКТРУБОПРОВОДСТРОЙ

ИНСТРУКЦИЯ
ПО РЕКУЛЬТИВАЦИИ ЗЕМЕЛЬ
ПРИ СТРОИТЕЛЬСТВЕ ТРУБОПРОВОДОВ

ВСН 179-85

Миннефтегазстрой

Москва 1985

Настоящая Инструкция устанавливает новыеметоды рекультивации земель при строительстве магистральных трубопроводов.

Впервые предусматривается применение длярекультивации земель машин непрерывного действия, а также проведение работ поснятию плодородного слоя почвы в зимнее время года без предварительногорыхления мерзлых почв.

Инструкция предназначена для проектных истроительных организаций, занятых сооружением магистральных трубопроводов.

Инструкция разработана А.С. Шацким при участии А.И.Зиневича, К.И. Зайцева, А.И. Гальперина, Н.Т. Виленской, Х.М. Сайфулова, Э.Г.Амчеславского, В.А. Смирнова, Л.П. Семенова, Г.И. Карташева, С.И. Ларина (ВНИИСТ),Л.М. Куликова, В.А. Лысова (Главвостоктрубопроводстрой), Е.А. Подгорбунского,Р.М. Исмагилова (Главтрубопроводстрой), М.П. Гришаева, А.И. Ащеулова, В.А.Овчинникова (Минсельхоз), А.П. Иофинова (Башсельхозинститут).

Инструкция согласована Минсельхозом СССР иГослесхозом СССР.

С введением в действие «Инструкции порекультивации земель при строительстве трубопроводов» ВСН179-85/Миннефтегазстрой утрачивает силу «Инструкция по рекультивации земель пристроительстве магистральных трубопроводов» ВСН 2-59-75/Миннефтегазстрой,«Руководство по рекультивации земель при строительстве магистральныхтрубопроводов» (Р 204-75).

Замечания и предложения по настоящей Инструкциинаправлять по адресу: Москва, 105058, Окружной проезд, 19, ВНИИСТ, отделмеханизации-строительства.

Министерство строительства предприятий нефтяной и газовой промышленности

Ведомственные нормы

Инструкция по рекультивации земель при строительстве трубопроводов

ВСН 179-85

Миннефтегазстрой

Взамен ВСН 2-59-75

Миннефтегазстрой

Р 204-75

1. ОБЩИЕ ПОЛОЖЕНИЯ

1.1. Настоящая Инструкция распространяетсяна технологию ведения земляных работ при строительстве линейной части иназемных объектов магистральных трубопроводов с применением новых технологическихрешений и новых технических средств непрерывного действия для выполнения работпо сохранению плодородия земель.

1.2. При разработке проектной документации потехнологии и организации земляных работ следует руководствоваться настоящейИнструкцией, а также требованиями действующих стандартов, нормативныхдокументов и рекомендаций [1-17].

1.3. Выполнение всего комплекса земляныхработ, включая снятие плодородного слоя почвы и его возвращение, должноосуществляться поточно в соответствии с проектами организации и производстваработ.

1.4. Предоставляемые во временное пользование земельныеучастки после окончания строительства трубопроводов должны быть восстановленыпод те же виды угодий, какими они были до нарушения, путем выполнениятехнической и биологической рекультивации.

1.5. Биологической рекультивации подлежит площадьстроительной полосы, подвергшаяся воздействию строительных машин и другим видаммеханического воздействия на почву. Она выполняется землепользователями. Внастоящей Инструкции рассматриваются приемы технической рекультивации,выполняемой строителями трубопроводов.

1.6. Полоса отвода земель на лесныхучастках по окончании строительства должна быть очищена от пней, другихдревесных остатков и спланирована.

1.7. При производстве земляных работ необходимоприменять способы и методы, исключающие эрозионные процессы (размыв,выдувание), оползневые явления, а также засоление, загрязнение, захламление илизаболачивание земель.

Внесена ВНИИСТом, Главтрубопроводстроем, Главвостоктрубопроводстроем

Утверждена Миннефтегазстроем

8.12.1984 г.

Срок введения в действие

1 июня 1985 г.

1.8. Рекультивациястроительной полосы после засыпки магистральных трубопроводов должнаосуществляться в процессе строительства трубопроводов, а при невозможностиэтого - после завершения строительства в сроки, устанавливаемые органами,предоставляющими земельные участки в пользование в соответствии с утвержденнымив установленном порядке проектами.

1.9. В проекте рекультивации земель всоответствии с условиями предоставления земельных участков в пользование и сучетом местных природно-климатических особенностей должны быть определены:

площади по трассе трубопровода, на которыхнеобходимо проведение технической и биологической рекультивации;

объем снимаемого плодородного слоя почвы;

место расположения отвала для временного храненияснятого плодородного слоя почвы;

допустимое превышение нанесенногоплодородного слоя почвы над уровнем ненарушенных земель;

объем и способы погрузки и вывозки лишнегоминерального грунта после засыпки трубопровода;

стоимость работ по технической ибиологической рекультивации.

1.10. Выполнение земляных работ должноосуществляться безопасными методами с соблюдением правил техники безопасности ипроизводственной санитарии [11-14].

1.11. К производству земляных работ и рекультивацииземель допускаются лица, прошедшие обучение; инструктаж и проверку знаний по техникебезопасности в соответствии с ОСТ 102-78-83. ССБТ "Организация обучениярабочих безопасности труда. Общие положения".

1.12. Руководство земляными работами и работами порекультивации земель, а также по обеспечению условий и требований охраны труда вспециализированных управлениях возлагают на руководителей и главных инженеровэтих управлений. В строительных истоках или на участках, где непосредственновыполняются работы, ответственность за соблюдение требований безопасности трудавозлагают на начальников потоков, участков, прорабов и мастеров.

2. ТЕХНОЛОГИЯ ЗЕМЛЯНЫХ РАБОТ ПРИ СТРОИТЕЛЬСТВЕ ЛИНЕЙНОЙ ЧАСТИТРУБОПРОВОДОВ ДИАМЕТРОМ 820 ММ И МЕНЬШЕ

2.1. Передснятием плодородного слоя почвы по оси траншеи устанавливают вешки высотой 2-2,5м. На прямых участках трассы вешки устанавливают в пределах видимости, накривых - через 5-10 м.

2.2. Одним проходом по оси траншеи роторнымэкскаватором ЭТР 254-05 снимают плодородный слой почвы с полосы шириной 3,5 м(рис. 1).Техническая характеристика рекультиватора ЭТР 254-05 приведена в прил. 1.

2.3. Отвал почвы укладывают на полосуземляных работ (Б) на расстояние 5-7 м от края полосы рекультивации до серединыотвала (рис. 1а).

2.4. Траншею разрабатывают перемещающимисяпо полосе, свободной от плодородного слоя почвы, экскаваторами (рис. 1б),марки которых в зависимости от диаметров сооружаемых трубопроводов приведены вприл. 1,2.

2.5. После прохода строительного потокауложенный в траншею трубопровод засыпают, перемещая из отвала весь минеральныйгрунт бульдозером ДЗ-18, ДЗ-27 (рис. 1в). Технические характеристикибульдозеров приведены в прил. 3.

2.6. Избыток минерального грунта распределяют пополосе рекультивации продольным проходом бульдозера ДЗ-18, ДЗ-27 илиавтогрейдером ДЗ-40Б и уплотняют бульдозером. После выполнения этой операцииполоса рекультивации должна представлять собой выемку с четко обозначенными краями(рис. 1в).

2.7. Возвращение плодородного слоя почвывыполняют бульдозерами ДЗ-18, ДЗ-27, перемещающими его из отвала хранения,распределяющими и выполняющими окончательную планировку продольными проходами (рис.1г).Для планировки поверхности могут использоваться автогрейдеры любых марок,технические характеристики которых приведены в прил. 4.

2.8. Возвращение плодородного слоя почвы можновыполнять экскаватором ЭТР 254-05. В этом случае проход выполняют глубжеоснования отвала почвы, чтобы компенсировать потери почвы в гребнях, остающихсяпо бокам рабочего органа. Планировку этих гребней выполняют продольнымипроходами бульдозеров или автогрейдером.

Диаметр трубопровода, мм

Параметры строительной полосы

Полоса монтажных работ А, м

Полосы земляных работ, м

1

2

3

4

5

Б

В

До 426

11

3,5*)

2,0

1,5

3,0

4,0

14,0

0,9-1,4

529-726

12,5

3,5

2,5

1,5

3,0

5,0

15,5

0,9-1,9

820

12,7

3,5

4,5

1,0

3,0

6,0

18,0

1,2-3,0

1020

12,7

3,5

5,0

4,0

4,0

6,2

22,7

1,5-3,5

1220

13,2

3,5

6,0

4,0

4,0

6,6

24,1

1,6-3,5

1420

13,4

3,5

7,0

4,0

4,0

6,6

25,1

2,1-3,5

*)Допускается использовать для снятия плодороднойпочвы роторные экскаваторы с шириной рабочего органа 0,9 и 1,8 м пристроительстве трубопроводов диаметром соответственно до 200 и 300 мм.

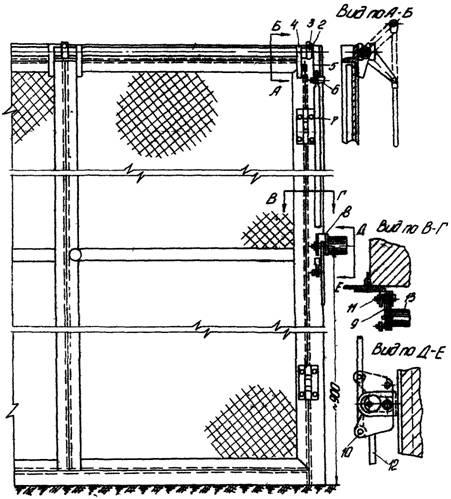

Рис. 1. Последовательность операцийземляных работ при строительстве трубопроводов диаметром до 820 мм при любоймощности плодородного слоя, а также при строительстве трубопроводов диаметром1020-1420 мм при мощности плодородного слоя более 50 см:

А -полоса монтажных работ; Б - полоса земляных работ; В - ширина траншеи

3. ТЕХНОЛОГИЯ ЗЕМЛЯНЫХ РАБОТ ПРИ СТРОИТЕЛЬСТВЕ ЛИНЕЙНОЙ ЧАСТИТРУБОПРОВОДОВ ДИАМЕТРАМИ 1020-1420 мм

3.1. Подготовку строительной полосывыполняют так же, как при строительстве трубопроводов малых диаметров (см. п. 2.1).

3.2. Плодородный слой почвы снимают роторнымэкскаватором ЭТР 254-05 с полосы шириной 3,5 м и укладывают на полосу земляныхработ на расстоянии 11-13 м от края полосы рекультивации до середины отвала.Для этого транспортеры экскаваторов ЭТР 254-05, имеющие гидравлическуюподвеску, оснащают устройством, увеличивающим дальность транспортировки грунта.При отсутствии таких устройств или при тросовой подвеске транспортера, недопускающей установку дополнительных средств, слой плодородной почвы снимаютэкскаватором ЭТР 254-05 и дополнительно перемещают бульдозером.

3.3. Последовательность дальнейших операцийзависит от мощности плодородного слоя почвы.

3.4. Последовательность операций земляныхработ при мощности плодородного слоя почвы более 50 см и параметры строительнойполосы приведены на рис. 1.

3.5. При мощности плодородного слоя почвы20-50 см необходимо проводить операции в следующей последовательности:

3.5.1. Отвалплодородного слоя почвы снимают с полосы шириной 3,5 м экскаватором ЭТР 254-05и укладывают на полосе земляных работ (рис. 2а).

3.5.2. Роторными или одноковшовымиэкскаваторами, перемещающимися по полосе рекультивации, разрабатывают траншею,располагая отвал минерального грунта на полосе земляных работ на расстоянии0,5-1,5 м от ее края (рис. 2б). Технология рытья и засыпки траншей приведенав разделе 5настоящей Инструкции.

3.5.3. Послепрохода строительного потока уложенный в траншею трубопровод засыпают,перемещая весь минеральный грунт из отвала на полосу со снятым плодороднымслоем почвы преимущественно мощными бульдозерами (рис. 2в).

3.5.4. Вторымпроходом экскаватора ЭТР 254-05 по полосе земляных работ снимают плодородныйслой почвы с полосы шириной 3,5 м, т.е. полосу рекультивации расширяют до 7 м.Снятый плодородный слой укладывают на отвал почвы, разработанной при первомпроходе (рис. 2г).

Диаметр трубопровода, мм

Параметры строительной полосы

Полоса монтажных работ, А, м

Полосы земляных работ, м

1

2

3

4

5

Б

В

1020

12,7

3,5

5,0

4,0

4,0

26,2

22,7

1,5-,3,5

1220

13,2

3,5

6,0

4 0

4,0

6,6

24,1

1,6-3,5

1420

13,4

3,5

7,0

4,0

4,0

6,6

25,1

2,1-3,5

Рис. 2.Последовательность операций земляных работ при строительстве трубопроводовдиаметром 1020-1420 мм при мощности плодородного слоя почвы 20-50 см:

А - полоса монтажных работ; Б - полоса земляных работ; В -ширина траншеи.

3.5.5.Избыток минерального грунта, расположенный над траншеей, распределяют порасширенной полосе рекультивации автогрейдерами ДЗ-40Б, ДЗ-14 или бульдозерамии уплотняют бульдозерами или кулачковыми катками (рис. 2д).

При выполнении каждой из перечисленных вышеопераций необходимо сохранить четко выраженные границы полосы рекультивациишириной 7 м, которая после завершения операций, указанных в п. 3.5.5,должна представлять собой выемку.

3.5.6. Бульдозерами ДЗ-18, ДЗ-27 или ДЗ-55возвращают плодородный слой почвы на полосу рекультивации (рис. 2е).

3.5.7. При недостатке роторных экскаваторовЭТР 254-05 допускается выполнение операций по снятию плодородного слоя почвы внемерзлом состоянии (п. 3.5.1) продольными проходами бульдозеров ДЗ-27,Д-155А, Д-355А на ширину ножей, но не менее 3,5 м с последующим расширениемэтой полосы до 8 м (п. 3.5.4) продольно-поперечными проходамибульдозеров тех же марок.

В зимний период операцию по снятиюплодородного слоя почвы (см. п. 3.5.1) допускается выполнять также роторнымэкскаватором с рабочим органом шириной не менее ширины траншеи. Последующеерасширение этой полосы до 8 м необходимо осуществлять в немерзлой почвебульдозерами вышеупомянутых марок.

3.5.8. Операции, предусмотренные в пп. 3.5.1-3.5.3,одинаково выполнимы в немерзлых и мерзлых грунтах.

4. РЕКУЛЬТИВАЦИЯ ЗЕМЕЛЬ В ОСОБЫХ УСЛОВИЯХ

4.1. Оптимальнаятехнология ведения земляных работ в зимнее время.

4.1.1. Последовательность операций оптимальнойтехнологии рекультивации приведена на рис. 3, 4.

4.1.2. Основное отличие этихтехнологических приемов от рассмотренных выше (рис. 1) общих технологических схемрекультивации заключается в размещении отвала плодородного слоя почвы на полосемонтажных работ.

4.1.3. Снятие плодородного слоя почвывыполняют рекультиватором ЭТР 254-05 без удлинителя транспортера.

4.1.4. Планировку отвала плодородного слояпочвы осуществляют продольным проходом бульдозеров ДЗ-18, ДЗ-27 на ширину ихрабочих органов.

Диаметр трубопровода, мм

Параметры строительной полосы

Полоса монтажных работ, А, м

Полосы земляных работ, м

1

2

3

Б

В

До 426

11

3,5*)

2,0

4,0

9,5

0,9-1,4

529-726

12,5

3,5

2,5

5,0

11,0

0,9-1,9

820

12,7

3,5

4,5

6,0

14,0

1,2-3,0

1020

12,7

3,5

5,0

6,2

14,7

1,5-3,5

1220

13,2

3,5

6,0

6,6

16,1

1,6-3,5

1420

13,4

3,5

7,0

6,6

17,1

2,1-3,5

*)Допускается использовать для снятия плодородной почвы роторныеэкскаваторы с шириной рабочего органа 0,9 и 1,8 м при строительстве трубопроводовдиаметром соответственно до 200 и 300 мм.

Рис. 3. Последовательность операцийоптимальной технологии земляных работ при строительстве трубопроводов диаметромдо 820 мм при любой мощности плодородного слоя, а также при строительстветрубопроводов диаметром 1020-1420 мм при мощности плодородного слоя почвы более50 см:

А - полоса монтажных работ; Б - полосаземляных работ; В - ширина траншеи

Диаметр трубопровода, мм

Параметры строительной полосы

Полоса монтажных работ, А, м

Полосы земляных работ, м

1

2

3

Б

В

1020

12,7

3,5

5,0

6,2

14,7

1,5-3,5

1220

13,2

3,5

6,0

6,6

16,1

1,6-3,5

1420

13,4

3,5

7,0

6,6

17,1

2,1-3,5

Рис. 4. Последовательностьопераций оптимальной технологии земляных работ при строительстве трубопроводовдиаметром 1020-1420 мм при мощности плодородного слоя почвы 20-50 см:

А - полоса монтажных работ; Б - полоса земляных работ; В -ширина траншеи

4.1.5. Эти технологические приемыобусловливают наиболее экономное использование земель при строительстве,качество рекультивации и минимальную трудоемкость работ как технической, так ибиологической рекультивации земель.

4.2. Технологию, приведенную в п. 4.1,следует применять при строительстве трубопроводов в немерзлых грунтах в сухоевремя года.

4.3. Плодородный слой почвы мощностью менее20 см и немерзлом состоянии снимают продольными проходами бульдозеров. При этомширину полосы рекультивации принимают на 1 м больше, чем при использованииэкскаваторов ЭТР 254-05. Все операции земляных работ выполняют в зависимости отдиаметра трубопровода в соответствии с технологическими схемами, приведенными вразделах 2и 3.Расширение полосы рекультивации выполняют за счет уменьшения полос земляныхработ 3 и 5 (рис. 1, 2). Для снятия плодородного слоя почвы в мерзломсостоянии следует использовать экскаватор ЭТР 254-05 или обычные роторныеэкскаваторы.

4.4. На участках, где ширина верха траншей,выемок и насыпей превышает 3,5 м (кривые, подходы к переходам, крановые узлы,участки со скальными и мерзлыми грунтами, требующими предварительногоразрыхления механическими рыхлителями или взрывом и т.п.) плодородный слойпочвы снимают со всей подлежащей разработке площади до начала земляных работ(срезка, планировка, рытье широких траншей, котлованов, отсыпка насыпей ит.п.).

4.4.1. Плодородный слой почвы снимают иперемещают в отвал хранения на одну или обе стороны зоны земляных работ нарасстояние, обеспечивающее размещение и возвращение аморального грунта нанарушаемую площадь, не допуская при этом перемешивания его с плодородным слоемпочвы.

4.4.2. В немерзлом состоянии плодородныйслой почвы снимают роторными экскаваторами ЭТР 254-05, бульдозерами илиодноковшовыми экскаваторами.

4.4.3. Плодородный слой почвы в мерзломсостоянии снимают за один или несколько проходов экскаватором ЭТР 254-05 иперемещают в отвал хранения бульдозером ДЗ-18, ДЗ-27; при общей ширине полосырекультивации до 7 м его распределяют по полосе монтажных работ.

4.4.4. После выполнения земляных, монтажныхи строительных работ минеральный грунт бульдозерами ДЗ-18, ДЗ-27, Д-355Авозвращают на строительную полосу или площадку, разравнивают бульдозерами техже марок или автогрейдерами, уплотняют кулачковыми катками или бульдозерами.Затем этими же бульдозерами из отвала перемещают плодородный слой почвы,разравнивая его по всей нарушенной площади.

4.4.5. После перемещения плодородного слояпочвы в случае образования выемок и насыпей их откосы укрепляют в соответствиис проектом работ на данный переход, например, укладкой дерна или посевоммноголетних трав.

4.5. Научастках с низкой несущей способностью грунтов следует снимать плодородный слойпочвы с полосы шириной не менее 3,5 м одноковшовыми экскаваторами с укладкойего в отвал на полосу монтажных работ и разравниванием (см. п. 4.1). Это позволяет выполнять операцию поснятию плодородного слоя почвы одновременно с разработкой траншеи одноковшовымэкскаватором с пониженным удельным давлением на грунт (ЭО-4221) или со сланей.Такой экскаватор может выполнить операции по засыпке трубопровода и возвращениюплодородного слоя почвы по одному из вариантов разделов 2, 3 и п. 4.1, не ожидая просыхания грунта на участке.

4.6. В случае необходимости прокладки дляосушения участка трассы дренажных канав или колодцев водосборников плодородныйслой почвы и минеральный грунт необходимо последовательно укладывать по разныеих стороны, а возвращать минеральный грунт и плодородный слой почвы в обратнойпоследовательности.

4.7. В случае, когда проект производстваработ предусматривает вывоз излишков минерального грунта, ширину полосырекультивации определяют шириной траншеи и возможностью прохода по этой полосеэкскаваторов, разрабатывающих траншею. Снятие плодородного слоя почвыцелесообразно осуществлять роторными экскаваторами ЭТР 254-05 или экскаваторамис рабочими органами шириной 1,2-1,8 м. Возможно снятие плодородного слоя почвыодноковшовыми экскаваторами одновременно с разработкой траншеи и укладкойплодородного слоя почвы и минерального грунта по разные стороны траншеи всоответствии с п. 4.5.

5. РАЗРАБОТКА И ЗАСЫПКА ТРАНШЕЙ

5.1. Траншеи разрабатывают экскаваторами,перемещающимися по полосе рекультивации. При разработке траншей длятрубопроводов диаметром до 1020 мм в грунтах прочностью выше III категории и мерзлых грунтах возможноперемещение экскаваторов над полосой снятого плодородного слоя почвы шириной1,2-1,8 м.

5.1.1. Роторные экскаваторы (ЭТР) применимына прямых участках трассы в нелипких грунтах без валунов. Насельскохозяйственных угодьях этими экскаваторами должно разрабатываться неменее 70 % траншеи.

5.1.2. Одноковшовые экскаваторы следуетприменять только в условиях, где неприменимы роторные экскаваторы: припереходах, перемычках, на кривых участках, в грунтах с включениями валунов, напереувлажненных грунтах, предварительно разрыхленных скальных грунтах.

5.1.3. В условиях, где неприменимы ЭТР,земляные работы следует, как правило, выполнять в немерзлых грунтах.

5.1.4. Дляразработки траншей ускоренными темпами под трубопроводы диаметром до 1020 ммнаиболее целесообразно применять ЭТР мощностью 184-220 кВт с узкими рабочимиорганами шириной 1,25 м (И-337, ЭТР 231) или 1,2-1,5 м (ЭТР 254-01)*).Они обеспечивают темп разработки траншей в немерзлых грунтах до 1,5-2,0 км вдень в один проход. Такой же темп в грунтах сезонного промерзания может бытьобеспечен комплектом из двух таких ЭТР при применении их дифференцированнымспособом, каждый из которых разрабатывает свою определенную часть траншеи безтехнологических перемычек. Главное условие эффективности таких комплектов -согласование рабочих подач входящих в них машин. Для экскаваторов с однойшириной роторов рабочие подачи согласовывают, изменяя глубину копания взависимости от изменения прочности грунта по глубине траншеи и степени износа экскаваторов[16].

*) Экскаваторы со сменными рабочими органами шириной 1,2-1,5 мимеют индекс ЭТР 254-01, разработаны СКБ "Газстроймашина" по исходнымтребованиям ВНИИСТ и Главтрубопроводстроя, выпускаются МЭМЗом по заявкамглавков и объединений.

5.1.5. Темп рытья траншей 1-1,5 км/день подтрубопроводы диаметром более 1020 мм может быть достигнут в немерзлых грунтахкомплектом из двух ЭТР мощностью 220 кВт, применяемых дифференцированнымспособом. Для этой цели наиболее рационален комплект из ЭТР 254-01 с ширинойротора 1,2 м и ЭТР 254 с рабочим органом шириной 1,8 или 2,1 м. При наличии вкомплекте двух одинаковых ЭТР-254 согласование рабочих подач осуществляетсясогласно п. 5.1.4. В грунтахсезонного промерзания такими комплектами может быть достигнут темп до 1 км всутки.

5.1.6. Дифференцированные способы рытьятраншей комплектами, состоящими из одноковшовых экскаваторов и мощных бульдозеров,приводят к увеличению площади нарушенных земель. Поэтому их целесообразноприменять на переходах и в скальных грунтах, где размеры траншеи значительнопревышают обычные, а ширина полосы рекультивации обусловлена шириной траншеи.

Для повышения темпов рытья траншей вобычных условиях следует применять более мощные одноковшовые экскаваторыЭО-5122 и НД-1500 по традиционной технологии.

5.2. Засыпка траншей при выполненииземляных работ на сельскохозяйственных угодьях предполагает возвращение в траншеюопределенной части отвала минерального грунта, его разравнивание и уплотнениена определенном уровне в зависимости от способа рекультивации.

5.2.1. Наиболее эффективными потрудоемкости и производительности землеройными машинами для засыпки траншей являютсябульдозеры.

Для засыпки траншей трубопроводов малыхдиаметров и для присыпки трубопроводов больших диаметров могут использоватьсяроторные траншеезасыпатели ТР-351 (см. прил. 1).

Для присыпки трубопроводов следуетприменять роторные экскаваторы. Для их применения необходима предварительнаяпланировка отвала грунта продольным проходом бульдозеров ДЗ-18, ДЗ-27.

Для обслуживания роторныхтраншеезасыпателей и экскаваторов необходимы бульдозеры ДЗ-18, ДЗ-27(окончательная засыпка, планировка гребней грунта).

5.2.2. При засыпке траншей минеральныйгрунт перемещают поперечными проходами бульдозеров ДЗ-18, ДЗ-27 (диаметры до1020 мм) или ДЗ-27, Д-355А (диаметры 1220-1420 мм). Форма сечения перемещенногоотвала грунта приведена на рис. 1-4.

6.РЕКУЛЬТИВАЦИЯ ЗЕМЕЛЬ ПРИ СТРОИТЕЛЬСТВЕ НАЗЕМНЫХ СООРУЖЕНИЙ МАГИСТРАЛЬНЫХТРУБОПРОВОДОВ И В КАРЬЕРАХ МИНЕРАЛЬНОГО ГРУНТА

6.1. При сооружении наземных объектовмагистральных трубопроводов плодородный слой почвы снимают со строительнойполосы или площадки и перемещают в отвалы временного хранения в соответствии спроектом производства работ.

6.2. После завершения работ, включая иблагоустройство территории на всей строительной площадке, излишний плодородныйслой почвы следует использовать для улучшения малопродуктивных угодий. Порядокиспользования плодородного слоя почвы для этой цели должен предусматриватьсяпроектом.

6.3. Операции по снятию и возвращениюплодородного слоя почвы следует выполнять землеройными машинами, используемымина земляных работах в наземном строительстве, преимущественно бульдозерами,одноковшовыми и роторными экскаваторами с использованием и без использованияавтотранспорта в соответствии с проектом.

6.4. Для снятия плодородного слоя почвы вмерзлом состоянии со строительных полос и площадей следует использоватьроторные экскаваторы ЭТР 254-05 с последующим перемещением в отвал хранения илис непосредственной погрузкой в транспорт. При отсутствии роторных машин ЭТР254-05 для рыхления почвы следует использовать механические рыхлители натракторах мощностью 118-316 кВт.

6.5. При сооружении подъездных дорогплодородный слой почвы снимают со всей полосы строительства преимущественнороторными экскаваторами ЭТР 254-05 при необходимости с перемещением его вотвалы временного хранения бульдозерами или автотранспортом. Плодородный слойпочвы должен быть сохранен и восстановлен на полосе строительства. Излишний плодородныйслой почвы должен быть использован для улучшения близлежащих малопродуктивныхугодий.

6.6. При сооружении внеплощадочных сетей икоммуникаций на землях сельскохозяйственного назначения работы по рекультивацииземель проводят так же, как при строительстве линейной части трубопроводов илиотводов от них (см. разделы 2, 3, 4).

6.7. Операции по возвращению плодородногослоя почвы допускается выполнять только при немерзлом состоянии почвы.

6.8. Технология рекультивации земель,нарушаемых при разработке карьеров предусматривает снятие плодородного слояпочвы со всей площади нарушаемых земель и перемещение ее в отвалы временногохранения.

6.8.1. После завершения работ в карьере взависимости от рельефа местности предусматривают либо планировку выработки споследующим возвращением плодородного слоя почвы на всю ее поверхность, либозаполнение выработки минеральным грунтом, вытесняемым сооружаемымтрубопроводом, с последующей его планировкой и возвращением на негоплодородного слоя почвы, или планируют откосы выработки до уклонов,обеспечивающих их устойчивость. Впоследствии покрывают откосы плодородным слоемпочвы и засевают многолетними травами. Рекультивация отработанных карьеровдолжна предусматриваться проектом.

6.8.2. Работы по снятию плодородного слояпочвы могут выполняться как в холодное, так и теплое время года, а работы поего возвращению только в теплое (безморозное) время года.

7. КОНТРОЛЬ КАЧЕСТВА

7.1. Специфика контроля качестварекультивационных работ при сооружении трубопроводов заключается в следующем:

после возвращения, разравнивания иуплотнения Минерального грунта на полосе рекультивации должна оставаться выемка(корыто) с четко ограниченными краями. Глубина выемки зависит от мощностиплодородного слоя почвы;

при выполнении операций земляных работ недопускается смешивание плодородной почвы с минеральным грунтом;

мощность плодородного слоя почвы на полосе рекультивациидолжна быть не менее 30 см (в уплотненном состоянии). Если зональные почвыимеют меньшую мощность, то плодородный слой почвы должен быть нанесен такой жемощности.

7.2. Общие положения по контролю качествалинейных земляных работ приведены в приложении 5. Выписка из "Основземельного законодательства Союза СССР" приведена в приложении 6.

8. ТЕХНИКА БЕЗОПАСНОСТИ

8.1. При производстве земляных работ ирекультивации земель с использованием землеройной техники следуетруководствоваться следующими нормативными документами по технике безопасности:

СНиП III-4-80 "Техникабезопасности в строительстве" [11]. "Правилами техникибезопасности при строительстве магистральных стальных трубопроводов" [12];

Паспортами и Руководствами по эксплуатациимашин, выдаваемыми предприятиями-изготовителями;

"Едиными правилами безопасности привзрывных работах" [14].

8.2. При строительстве объектов нефтяной и газовойпромышленности в охранной зоне действующих коммуникаций (трубопроводов, линийэлектропередач и т.д.) следует руководствоваться "Инструкцией побезопасному ведению работ в охранных зонах действующих коммуникаций" (ВСН159-83/Миннефтегазстрой), а также "Правилами охраны магистральныхтрубопроводов", утвержденными постановлением Совета Министров СССР от 12апреля 1979 г., № 341 (М., Мингазпром, 1982); "Инструкцией по производствустроительных работ в охранных зонах магистральных трубопроводов Министерствагазовой промышленности" (М., Мингазпром, 1982); "Правилами охранылиний связи" (М., Связь, 1969);

"Правилами охраны высоковольтныхэлектрических сетей" (М., Госэнергонадзор, 1961).

8.2.1. Весь персонал, занятый настроительстве объектов в охранной зоне действующих коммуникаций, должен пройтидополнительное обучение по безопасным методам труда независимо от сроковпредыдущего обучения.

8.2.2. Земляные работы в полосе,ограниченной расстоянием 2 м по обе стороны от действующего трубопровода илиэлектрического кабеля, а также в местах пересечения с подземнымикоммуникациями, должны производиться только вручную в присутствии представителяэксплуатирующей организации.

8.2.3. При проведении работ в охранныхзонах отвалы минерального и плодородного грунта следует располагать междудействующим и прокладываемым трубопроводами, оставляя свободной берму ширинойне менее 0,5 м. Зоны расположения отвалов грунта (минерального и плодородного)указывают в проекте производства работ.

8.2.4. Для выполнения работ по засыпкетрубопровода механизмами ответственный за проведение работ обязан выдатьмашинисту механизма по засыпке траншей схему производства работ, показать наместе границы работы механизма и расположение действующих трубопроводов.

8.2.5. Работы по засыпке, возвращению ипланировке валика над действующим трубопроводом (в том числе и после зимнейзасыпки) следует выполнять по специально разработанной и согласованной сэксплуатирующей организацией технологии, исключающей наезд машин на действующийтрубопровод. На эти работы выдается наряд-допуск.

8.2.6. Проезд землеройных и других машиннад действующими коммуникациями допускается только по специально оборудованнымпереездам в местах, указанных эксплуатирующей организацией. Эти переезды устраиваютиз сборных железобетонных плит, соединенных стальными планками, приваренными кмонтажным петлям. На участках, где действующие коммуникации заглублены менее0,8 м, должны быть установлены знаки с надписями, предупреждающими об особойопасности. В местах, не оборудованных переездами через действующиекоммуникации, проезд строительной техники (трактора, экскаватора, бульдозера,трубоукладчика и т.п.) и автотранспорта запрещен.

8.2.7. Запрещается передвижениестроительных машин и механизмов в темное время суток, а также во времянетехнологических перерывов без сопровождения ответственного лица за безопасноепроизводство работ в охранной зоне действующих коммуникаций.

8.2.8. Работа строительных и дорожных машинв охранной зоне ЛЭП разрешается при наличии у машинистов вышеуказанных машиннаряда-допуска и при полностью снятом напряжении организацией, эксплуатирующейданную линию электропередачи.

8.2.9. Расстояние отподъемной или выдвижной части строительной машины в любом ее положении довертикальной плоскости, образуемой проекцией на землю ближайшего провода,находящейся под напряжением воздушной линии электропередачи, приведено втаблице.

Напряжение, кВ

до 1

1-20

35-110

150-220

330

500-750

800

(пост. ток)

Расстояние, м

1,5

2,0

4

5

6

9

9

8.2.10. Работа строительных машин под ЛЭПразрешается при напряжении 110 кВ и выше и расстоянии по вертикали от выдвижнойчасти машины или груза до привода в соответствии с таблицей.

8.3. При эксплуатации строительных машин запрещается:

оставлять без надзора работающие механизмы;

отдыхать в зоне работающих машин имеханизмов в плохо просматриваемых местах и вблизи от мест движения транспортаи машин;

курить и использовать открытый огонь призаправке машин;

ремонтировать машину с работающимдвигателем;

находиться под машиной при работающемдвигателе;

сходить с экскаватора при его движении илиповороте платформы.

8.4. Экскаваторы и бульдозеры, используемыена земляных работах и рекультивации земель, должны быть оборудованы звуковой исветовой сигнализацией.

8.5. При совместной работе экскаваторов ибульдозеров не допускается, чтобы бульдозер находился в зоне действия ковшаэкскаватора ближе, чем на 5 м.

8.6. Расстояние между работающими вкомплекте землеройными машинами должно быть не менее 5 м.

ПРИЛОЖЕНИЯ

Приложение 1

Обязательное

ТЕХНИЧЕСКАЯ ХАРАКТЕРИСТИКА РОТОРНЫХЗЕМЛЕРОЙНЫХ МАШИН

Наименование параметров

Марка траншейного экскаватора

Марка траншеезасыпателя ТР-351

ЭТР-231

П-337

(ЭТР-231)

ЭТР-253А

ЭТР-254

ЭТР 254-01

ЭТР 254-02

ЭТР 254-05

Размеры отрываемой траншеи, м:

















глубина

2,3

2,3

2,5

2,5

2,5

3,0

2,5

-

ширина

1,8

1,25

2,1

1,8; 2,1

1,2; 1,5

2,1

3,5

3,5*)

Мощность двигателя, кВт

184

184

220

220

220

220

220

220

Техническая производительность, м3/ч, в грунтах 1 категории

800

800

1200

1200

900

1200

1200

1200

Дальность перемещения грунта в отвал, м

4

4

5

5

5

5

5-14

3*)

Рабочая скорость, м/ч

От 38 до 224

От 60 до 360

20-360



20-509 (32 скорости)







Транспортная скорость, км/ч

1,34-3,68

2,0-5,5

2,3-6,0

-

0,48-5,6

0,48-5,6

0,48-5,6

0,48-5,6

Габаритные размеры, мм:

















длина

12800

12800

13400

13500

13500

13600

13500

8950

ширина

3220

3220

3700

4200

4200

4200

4200

4960

высота

4380

4380

5010

4350

4350

5200

4350

3650

Масса, кг

43000

41500

59800

41000

36000

43000

45000

35000

Удельное давление на грунт, МПа

0,065

0,063

0,09

0,067

0,063

0,069

0,071

0,081

*)При засыпке траншей.

Приложение 2

Обязательное

ТЕХНИЧЕСКАЯ ХАРАКТЕРИСТИКА ОСНОВНЫХ ОДНОКОВШОВЫХЭКСКАВАТОРОВ

Наименование параметров

Марка экскаватора

ЭО-4221

ЭО-4121

ЭО-5122

НД-1500

Марка дизеля

А-01М

А-01М

ЯМЗ-238Г

8ДС81С

Мощность двигателя, кВт

96

96

125

147

Просвет под поворотной частью, м

1,25

0,942

1,06

1,15

Ширина гусеничного хода, м

3,9

2,93

3,105

3,2

Среднее давление на грунт при передвижении, МПа

0,018

0,065

0,083

0,068

Вместимость ковша, м3

1

0,65-1,0

1,25-1,6

1,5

Глубина копания наибольшая, м

5,7

5,8

7,3

7,28

Масса, кг

22700

20900

36800

42600

Приложение3

Обязательное

ТЕХНИЧЕСКАЯ ХАРАКТЕРИСТИКА ОСНОВНЫХБУЛЬДОЗЕРОВ

Наименование параметров

Марка бульдозера

ДЗ-62

ДЗ-55

ДЗ-18

ДЗ-27

ДЗ-34С

Д-9Н

Д-155А

Д-355А

Д-455А

31Н

Тип бульдозера

Неповоротный

Поворотный

Неповоротный

Поворотный

Неповоротный

Мощность, кВт

55



79

118

220

300

220

309

456

316

Базовый трактор

ДТ-75

Т-4П

Т-100МГП

Т-130

ДЭТ-250М

Д-9Н

Д-155

Д-355

Д-455

31

Длина отвала, мм

2560

3700

3970

3200

4540

4090

4130

4320

4800

4800

Привод рабочего органа

Гидросистема трактора

Габаритные размеры с трактором, мм:





















длина

4500

5130

5500

5400

7040

7080

6900

7400

8410

6930

ширина

2560

3700

3970

3200

4540

4090

4130

4300

4800

4800

высота

2500

2567

3040

3065

3180

2800

3640

4040

4350

3840

Масса с трактором, кг

8100

10500

13860

15710

31380

38200

33800

45430

68420

49380

Приложение4

Обязательное

ТЕХНИЧЕСКАЯ ХАРАКТЕРИСТИКА АВТОГРЕЙДЕРОВ

Наименование параметров

Марка автогрейдера

ДЗ-40Б

ДЗ-31

ДЗ-14

ДЗ-14В

Мощность двигателя, кВТ

55

96

121

184

Размеры отвала с ножом, мм









длина

3040

3700

3700

4200

высота (по хорде)

500

600

700

700

Колея колес, мм:









передних

1850

2070

2250

2250

задних

1850

2000

2250

2250

Габаритные размеры, мм:









длина

6800

9300

10250

10300

ширина

2200

2650

2710

2710

высота

3030

3475

3650

3650

Масса автогрейдера, кг

8250

12340

18270

18600

Приложение5

Обязательное

Выписка из «Инструкции по производствуработ при сооружении магистральных трубопроводов. Земляные работы» ВСН2-130-81/Миннефтегазстрой

3. КОНТРОЛЬ КАЧЕСТВА И ПРИЕМКА ЗЕМЛЯНЫХРАБОТ

3.1. Контроль качества земляных работзаключается в систематическом наблюдении и проверке соответствия выполняемыхработ проектной документации, требованиям главы СНиП "Магистральныетрубопроводы. Правила производства и приемки работ" с соблюдениемдопусков, приведенных в табл.

3.2. Цель контроля - предупредитьвозникновение брака и дефектов в процессе производства работ, исключитьвозможность накопления дефектов, повысить личную ответственность исполнителей.

3.3. В зависимости от характера выполняемойоперации (процесса) операционный контроль качества осуществляетсянепосредственно исполнителями, бригадирами, мастерами, прорабами илиспециальным контролером.

3.4. Приборы и инструменты (за исключениемпростейших щупов, шаблонов), предназначенные для контроля качества материалов иработ, должны быть заводского изготовления и иметь паспорта, подтверждающие ихсоответствие требованиям Государственных стандартов или технических условий,утвержденных в установленном порядке.

3.5. Выявленные в ходе контроля дефекты,отклонения от проектов и требований строительных норм и правил илитехнологических инструкций должны быть исправлены до начала последующихопераций (работ).

3.6. Операционный контроль качествавыполнения земляных работ должен включать:

проверку правильности переноса фактическойоси траншеи с проектным положением;

проверку отметок и ширины полосы для работыроторных экскаваторов (в соответствии с требованиями проектов производстваработ);

проверку профиля дна траншеи с замером ееглубины и проектных отметок, проверку ширины траншей по дну;

проверку откосов траншей в зависимости отструктуры грунтов, указанной в проекте;

проверку толщины слоя подсыпки на дне траншеии толщины слоя присыпки трубопровода мягким грунтом;

размер фактических радиусов кривизнытраншей на участках поворота горизонтальных кривых.

3.7. Контроль правильности переноса оситраншеи в плане производят теодолитом с привязкой к разбивочной оси.

Расстояние от разбивочной оси до стенкитраншеи по дну на сухих участках трассы должно быть не менее половины проектнойширины траншеи, эту величину не следует превышать более чем на 200 мм; наобводненных и заболоченных участках - более чем на 400 мм.

3.8. Фактические радиусы поворота траншеи вплане определяют теодолитом (отклонение фактической оси траншеи накриволинейном участке не должно превышать ±200 мм).

3.9. Соответствие отметок дна траншеипроектному профилю проверяют с помощью геометрического нивелирования. Вкачестве исходных берут отметки опорных реперов (при необходимости сеть реперовпри выполнении разбивочных работ сгущается таким образом, чтобы расстояние отвременного строительного репера до наиболее удаленной точки трассы не превышало2-2,5 км). Нивелировку дна траншеи выполняют методами техническогонивелирования. Фактическую отметку дна траншеи определяют во всех точках, гдеуказаны проектные отметки в рабочих чертежах, но не реже 100, 50 и 25 мсоответственно для трубопроводов диаметром до 300, 820 и 1020-1420 мм.

Фактическая отметка дна траншеи в любойточке не должна превышать проектную и может быть менее ее на величину до 100мм.

3.10. Если проектом предусмотрена подсыпкарыхлого грунта на дно траншеи, то толщину выравнивающего слоя рыхлого грунтаконтролируют щупом, опускаемым с бермы траншеи. Толщина выравнивающего слоядолжна быть не менее проектной (допуск на толщину слоя приведен в таблице).

3.11. Если проектом предусмотрена присыпкатрубопровода мягким грунтом, то толщина слоя присыпки уложенного в траншеютрубопровода контролируется мерной линейкой. Толщина слоя присыпки должна бытьне менее 200 мм. Допускается, чтобы отклонение толщины слоя находилось впределах, указанных в таблице.

3.12. Отметки рекультивированной полосыконтролируют геометрическим нивелированием. Фактическую отметку полосыопределяют во всех точках, где в проекте рекультивации земель указана проектнаяотметка.

Фактическая отметка должна быть не менеепроектной и не превышать ее более чем на 100 мм.

Допуски на производство земляных сооружений

Наименование допусков

Величина допуска (отклонения), см

Иллюстрация допуска (отклонения)

максимальная

минимальная

Половина ширины траншеи по дну по отношению к разбивочной оси

+20

-5

Отклонение отметок при планировании полосы для работы роторных экскаваторов

0

-5

Отклонение отметок дна траншеи от проекта:







при разработке грунта землеройными машинами

0

-10

при разработке грунта буровзрывным способом

0

-20

Толщина слоя постели из мягкого грунта на дне траншеи

+10

0

Толщина слоя присыпки из мягкого грунта над трубой (при последующей засыпке скальным или мерзлым грунтом)

+10

0

3.15. С целью комплексного ведения работ необходимоконтролировать сменный темп разработки траншеи, который должен соответствоватьсменному темпу изоляционно-укладочных работ. Разработка траншеи взадел, какправило, не допускается.

3.16. Приемку законченных земляныхсооружений осуществляют при сдаче в эксплуатацию всего магистральноготрубопровода. Приемку трубопровода осуществляет специальная государственнаякомиссия с соблюдением общих правил по организации и приемке работ, построительству земляных сооружений и магистральных трубопроводов. При сдачезаконченных объектов строительная организация (генеральный подрядчик) обязанапередать заказчику всю техническую документацию, которая должна содержать:

рабочие чертежи с внесенными в нихизменениями (если они имели место) и документ по оформлению допущенныхизменений;

промежуточные акты на скрытые работы;

чертежи земляных и других сооружений,выполненных по индивидуальным проектам в сложных условиях строительства;

перечень недоделок, не препятствующихэксплуатации земляного сооружения, с указанием сроков их устранения;

ведомость постоянных реперов, геодезическихзнаков и указателей разбивки трассы.

Сдача-приемка магистральных трубопроводов,в том числе и земляных работ, должна быть оформлена соответствующими актами.

Порядок приемки и сдачи законченных работ,а также оформление документации должны производиться в соответствии сдействующими правилами приемки работ.

При подземной и наземной прокладкахтрубопровод на всем протяжении должен опираться на дно траншеи или ложе насыпи.

Правильность устройства основания подтрубопровод и укладки его (дно траншеи по длине, глубина заложения, опираниетрубопровода по всей длине, качество отсыпки постели из мягкого грунта и т.д.)должна проверяться строительной организацией и заказчиком на основаниигеодезического контроля до засыпки трубопровода грунтом с составлениемсоответствующего акта.

Особое внимание должно быть уделено приподготовке основания (ложа) под трубопроводы больших диаметров, в частности1420 мм, приемка которого должна выполняться на основании нивелирной съемки навсем протяжении трубопровода.

Приложение6

Обязательное

ВЫПИСКА ИЗ "ОСНОВ ЗЕМЕЛЬНОГОЗАКОНОДАТЕЛЬСТВА СОЮЗА ССР И СОЮЗНЫХ РЕСПУБЛИК"

Статья 7. Земля в СССР предоставляется в пользование колхозам, совхозам,другим сельскохозяйственным государственным, кооперативным общественнымпредприятиям, организациям и учреждениям; промышленным, транспортным, другимнесельскохозяйственным государственным, кооперативным, общественнымпредприятиям, организациям и учреждениям, гражданам СССР.

В случаях, предусмотренныхзаконодательством Союза ССР, земля может предоставляться в пользование и иныморганизациям и лицам.

Статья 9. Земля предоставляется в бессрочное или временное пользование.

Бессрочным (постоянным) признаетсяземлепользование без заранее установленного срока.

Земля, занимаемая колхозами, закрепляетсяза ними в бессрочное пользование.

Временное пользование землей может бытькраткосрочным (до трех лет) и долгосрочным (от трех до десяти лет). В случаепроизводственной необходимости эти сроки могут быть продлены на период, непревышающий соответственно сроков кратковременного или долгосрочного временногопользования.

Законодательством союзных республик по отдельнымвидам пользования землей может быть установлен и более длительный срокдолгосрочного пользования, но не свыше 25 лет.

Статья 10. Предоставление земельных участков впользование осуществляется в порядке отвода.

Отвод земельных участков производится наосновании постановления Совета Министров союзной республики или СоветаМинистров автономной республики либо решения Исполнительного комитетасоответствующего Совета народных депутатов в порядке, устанавливаемомзаконодательством Союза ССР и союзных республик. В постановлениях или решенияхо предоставлении земельных участков указываются цель, для которой ониотводятся, и основные условия пользования землей.

Предоставление земельного участка,находящегося в пользовании, другому землепользователю производится только послеизъятия данного участка в порядке, предусмотренном статьей 16 настоящих Основ.

Земли, признанные в установленном порядкепригодными для нужд сельского хозяйства, прежде всего должны предоставлятьсясельскохозяйственным предприятиям, организациям, учреждениям.

Для строительства промышленных предприятий,жилых объектов, железных и автомобильных дорог, линий электропередачи,магистральных трубопроводов, а также для иных несельскохозяйственных нуждпредоставляются земли несельскохозяйственного назначения или непригодные длясельского хозяйства, либо сельскохозяйственные угодья худшего качества.Предоставление для указанных целей земельных участков из земельгосударственного лесного фонда производится преимущественно за счет не покрытыхлесом площадей или площадей, занятых кустарниками и малоценными насаждениями.Предоставление земельных участков под застройку на площадях залегания полезныхископаемых производится по согласованию с органами государственного горногонадзора. Линии электропередачи, связи и прочие коммуникации проводятся главнымобразом вдоль дорог, существующих трасс и т.д.

Приступать к пользованию предоставленнымземельным участком до установления соответствующими землеустроительными организациямиграниц этого участка в натуре (на местности) и выдаче документа,удостоверяющего право пользования землей, запрещается.

Право землепользования колхозов, совхозов идругих землепользователей удостоверяется государственными актами на правопользования землей. Формы актов устанавливаются советом Министров СССР.

Порядок оформления временного пользованияземлей устанавливается законодательством союзных республик.

Статья 11. Землепользователи имеют право и обязаныпользоваться земельными участками в тех целях, для которых они предоставлены.

В зависимости от целевого назначениякаждого земельного участка, предоставленного в пользование землепользователиимеют право в установленном порядке:

возводить жилые, производственные,культурно-бытовые и иные строения и сооружения;

производить посевы сельскохозяйственныхкультур, посадку лесных, плодовых, декоративных и других насаждений;пользоваться сенокосами, пастбищами, и другими угодьями;

использовать для нужд хозяйства имеющиеся наземельном участке общераспространенные полезные ископаемые; торф и водныеобъекты, а также эксплуатировать другие полезные свойства земли.

Убытки, причиненные землепользователям,подлежат возмещению. Нарушенные права землепользователей подлежат восстановлениюв порядке, предусматриваемом законодательством Союза ССР и союзных республик.

Права землепользователей могут бытьограничены законом в государственных интересах, а также в интересах другихземлепользователей.

Использование земель для извлечения нетрудовыхдоходов запрещается.

Землепользователи обязаны рационально иэффективно использовать землю, бережно относиться к ней, не совершать напредоставленных им земельных участках действий, нарушающих интересы соседнихземлепользователей.

Предприятия, организации и учрежденияразрабатывающие месторождения полезных ископаемых и торфа, проводящиегеологоразведочные, изыскательские, строительные и иные работы напредоставленных им в пользование сельскохозяйственных землях или лесныхугодьях, обязаны по миновании надобности в этих землях за свой счет приводитьих в состояние, пригодное для использования в сельском, лесном или рыбномхозяйстве, а при производстве указанных работ на других землях - в состояние,пригодное для использования их по назначению. Приведение земельных участков впригодное состояние производится в ходе работ, а при невозможности этого -после их завершения в сроки, устанавливаемые органами, предоставляющимиземельные участки в пользование, в соответствии с утвержденными в установленномпорядке проектами.

Предприятия; организации и учреждения,осуществляющие промышленное или иное строительство, разрабатывающиеместорождения полезных ископаемых, а также проводящие другие работы, связанныес нарушением почвенного покрова, обязаны снимать, хранить и наноситьплодородный слой почвы на рекультивируемые земли или на малопродуктивныеугодья.

Предприятия, организации и учреждения,разрабатывающие месторождения полезных ископаемых и торфа, а также проводящиедругие работы, оказывающие отрицательные воздействия на сельскохозяйственные,лесные и другие угодья за пределами предоставленных в их пользование земельныхучастков, обязаны предусматривать и осуществлять мероприятия по предотвращениюили максимально возможному ограничению указанных отрицательных воздействий.

Статья 16. Изъятие земельного участка либо его частидля государственных или общественных нужд производится на основаниипостановления Совета Министров союзной республики или Совета Министровавтономной республики, либо решения Исполнительного комитета СоответствующегоСовета народных депутатов в порядке, устанавливаемом законодательством СоюзаССР и союзных республик.

Изъятие участков и земель, находящихся впользовании колхозов, совхозов, других сельскохозяйственных предприятий,организаций и учреждений, из земель, имеющих культурное либо научное значение,допускается лишь в случаях особой необходимости.

Изъятие орошаемых и осушенных земель,пашен, земельных участков, занятых многолетними плодовыми насаждениями ивиноградниками, культурными пастбищами, а также сенокосами и пастбищами, накоторых проведены работы по их коренному улучшению для несельскохозяйственныхнужд, земель, занятых водоохранными, защитными и другими лесами первой группы,для использования в целях, не связанных с ведением лесного хозяйства,производится в исключительных случаях и только по постановлению СоветаМинистров союзной республики. Изъятие указанных земель в целях предоставленияих во временное краткосрочное пользование для строительства трубопроводов,линий электропередачи и других линейных сооружений может производиться внеобходимых случаях на основании постановления Совета Министров автономнойреспублики либо решения исполнительного комитета краевого, областного Советанародных депутатов.

Предприятия, организации и учреждения,заинтересованный в изъятии земельных участков для несельскохозяйственных нуждобязаны до начала проектных работ предварительно согласовать сземлепользователями и органами, осуществляющими государственный контроль заиспользованием земель, место расположения объекта и примерные размерынамечаемой к изъятию площади.

Изъятие участков из земель, находящихся впользовании колхозов, может производиться только с согласия общих собранийчленов колхозов или собраний уполномоченных, а из земель, находящихся впользовании совхозов, других государственных, кооперативных, общественныхпредприятий, организаций, учреждений союзного или республиканского подчинения,- по согласованию с землепользователями и соответствующими министерствами иведомствами Союза ССР или союзных республик.

ЛИТЕРАТУРА

1. ГОСТ17.5.1.01-78. Охрана природы. Классификация нарушенных земель длярекультивации.

2. ГОСТ17.5.1.01-78. Охрана природы. Рекультивация земель. Термины и определения.

3. ГОСТ17.5.3.04-83. Охрана природы. Рекультивация земель. Общие требования.

4. Основы земельного законодательства СоюзаССР и союзных республик. Сборник нормативных актов по охране природы. М.,"Юридическая литература", 1978.

5. Постановление Совета Министров СССР от 2июня 1976 г. № 407. О рекультивации земель, сохранении и рациональномиспользовании плодородного слоя почвы при разработке месторождений полезныхископаемых и торфа, проведении геологоразведочных, строительных и других работ.Сборник нормативных актов по охране природы. М., "Юридическаялитература", 1978.

6. СНиП II-45-75. «Магистральныетрубопроводы. Нормы проектирования».

7. СНиП III-42-80. Магистральныетрубопроводы. Правила производства и приемки работ.

8. СНиПIII-1-76. Организация строительного производства.

9. СНиПIII-8-76. Земляные сооружения. Правила производства и приемки работ.

10. СН-452-73. Нормы отвода земель длямагистральных трубопроводов.

11. СНиПIII-4-80 .Техника безопасности в строительстве.

12. Правилатехники безопасности при строительстве магистральные стальных трубопроводов.М., Недра, 1972.

13. Инструкция по безопасному ведению работв охранных зонах действующих коммуникаций (ВСН 159-83/Миннефтегазстрой) - М.,ВНИИСТ, 1983.

14. Единыеправила безопасности при взрывных работах. М., Недра, 1972.

15. Инструкция по производству работ присооружении магистральных трубопроводов. Земляные работы (ВСН2-130-81/Миннефтегазстрой). М., ВНИИСТ, 1981.

16.Руководство по способам разработки траншей ускоренными темпами. (Р 285-77). М.,ВНИИСТ, 1977.

17.Рекомендации по снятию плодородного слоя почв при производстве горных;строительных и других работ. М., Колос, 1973.

СОДЕРЖАНИЕ

1. Общие положения. 1

2. Технология земляных работ при строительстве линейной части трубопроводов диаметром 820 мм и меньше. 2

3. Технология земляных работ при строительстве линейной части трубопроводов диаметрами 1020-1420 мм.. 3

4. Рекультивация земель в особых условиях. 5

5. Разработка и засыпка траншей. 7

6. Рекультивация земель при строительстве наземных сооружений магистральных трубопроводов и в карьерах минерального грунта. 8

7. Контроль качества. 9

8. Техника безопасности. 9

Приложения. 10

Литература. 16



47
